تعهدات کارفرما در قرارداد پیمانکاری (بر اساس شرایط عمومی پیمان)

تعهدات پیمانکار به کارفرما

ورود به یک پروژه ساختمانی یا عمرانی بدون داشتن یک قرارداد مدون و شفاف، مانند حرکت در یک مسیر ناشناخته بدون نقشه است. قلب تپنده این نقشه، قرارداد پیمانکاری است که روابط، وظایف و حقوق طرفین را مشخص می‌کند. در این میان، درک دقیق تعهدات پیمانکار به کارفرما، کلیدی‌ترین عامل برای پیشبرد موفق پروژه، جلوگیری از اختلافات و رسیدن به نتیجه مطلوب است.

تعهدات کارفرما در قرارداد پیمانکاری (بر اساس شرایط عمومی پیمان)

چه شما یک کارفرما باشید که می‌خواهید از حسن اجرای پروژه خود اطمینان حاصل کنید، و چه یک پیمانکار که به دنبال انجام وظایف خود به بهترین شکل است، این راهنمای جامع به شما کمک می‌کند تا با تمام مسئولیت‌ های اصلی پیمانکار آشنا شوید. در این مقاله، ما این تعهدات را بر اساس منابع معتبری همچون «شرایط عمومی پیمان» بررسی می‌کنیم.

برای دریافت مشاوره سریع





تعهدات پیمانکار به کارفرما نقش کلیدی در موفقیت پروژه‌های پیمانکاری دارد و مستلزم دقت و شفافیت در اجرای تعهدات مالی و قراردادی است. دوره آموزش حسابداری پیمانکاری به پیمانکاران کمک می‌کند تا این تعهدات را به‌درستی ثبت، گزارش و کنترل کنند. با آموزش اصول حسابداری پیمانکاری، پیمانکاران قادر خواهند بود هزینه‌ها، درآمدها و پیشرفت فیزیکی پروژه‌ها را به‌صورت دقیق مدیریت کنند و از اختلافات مالی با کارفرما جلوگیری نمایند. بنابراین، آموزش حسابداری پیمانکاری، ابزاری مهم برای تضمین پایبندی پیمانکار به تعهدات مالی و قراردادی خود در برابر کارفرما محسوب می‌شود.

برای دریافت مشاوره سریع

قرارداد پیمانکاری چیست؟

به زبان ساده، قرارداد پیمانکاری (یا مقاطعه‌کاری) یک توافق حقوقی است که به موجب آن، یک شخص حقیقی یا حقوقی (پیمانکار) متعهد می‌شود در ازای دریافت مبلغی مشخص، کاری معین (مانند ساخت یک ساختمان، راه، یا تأسیسات) را برای شخص دیگر (کارفرما) در مدت زمان مشخصی به انجام برساند. این قرارداد، سندی است که تمام جزئیات، از مشخصات فنی گرفته تا برنامه زمان‌بندی و تعهدات طرفین را در بر می‌گیرد.

مهم‌ترین تعهدات پیمانکار در برابر کارفرما کدامند؟

مسئولیت‌های پیمانکار طیف وسیعی از وظایف اجرایی، مدیریتی و حقوقی را شامل می‌شود. در ادامه،به چند مورد از اصلی‌ترین تعهدات پیمانکار را که در اکثر قراردادها مشترک هستند، بررسی می‌کنیم.

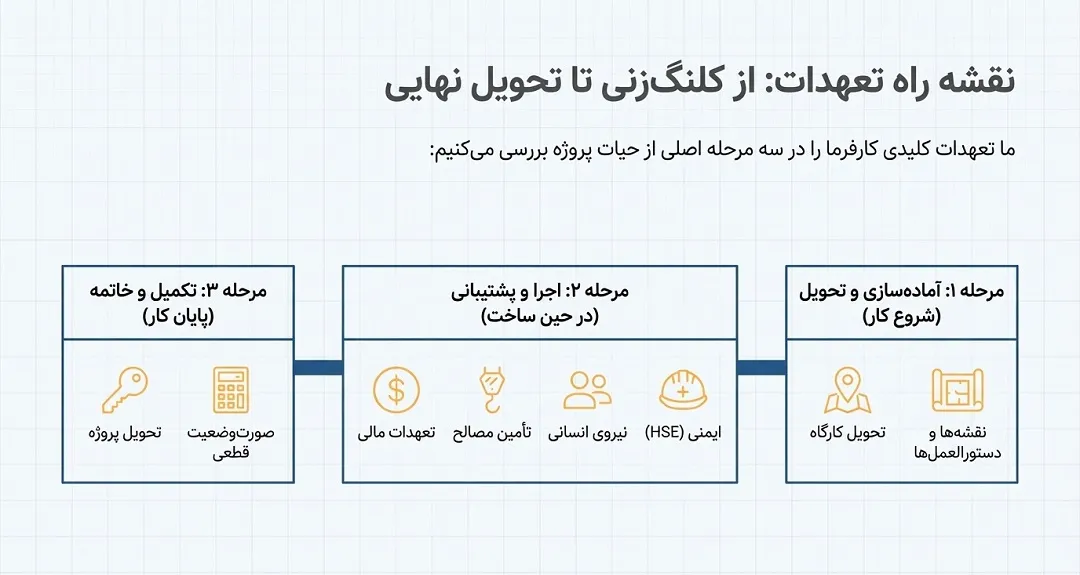

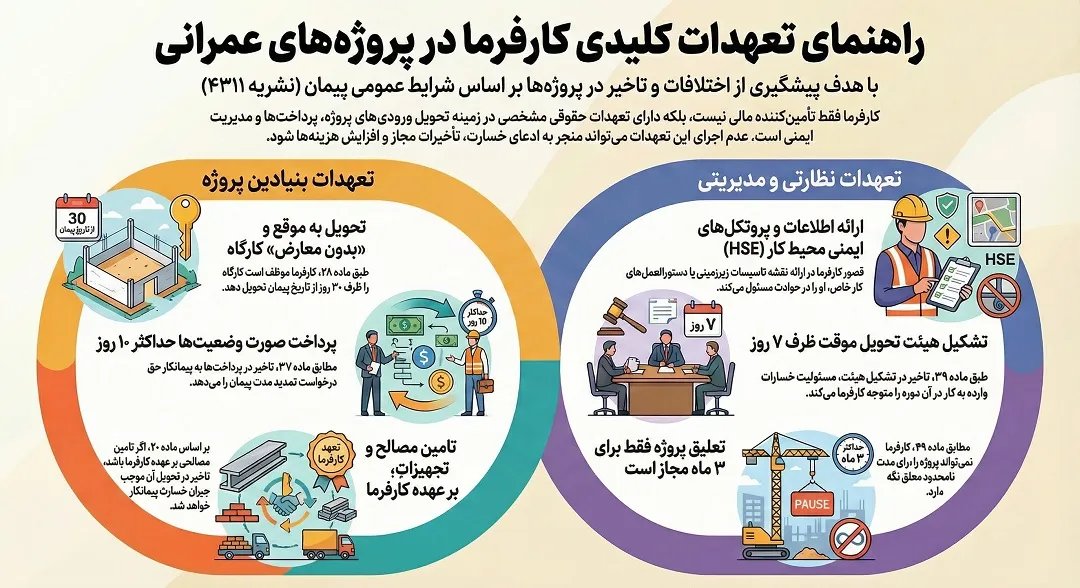

تعهدات کلیدی کارفرما از کلنگ زنی تا تحویل نهایی

۱. تعهدات پیش از شروع عملیات اجرایی (تحویل کارگاه و نقشه‌ها)

مطابق با ماده ۲۸ شرایط عمومی پیمان، کارفرما متعهد است “کارگاه” را که محل اجرای عملیات موضوع پیمان است، در زمان مقرر به پیمانکار تحویل دهد.

  • مهلت قانونی: کارفرما موظف است ظرف ۳۰ روز از تاریخ مبادله پیمان، کارگاه را به صورت “بدون معارض” تحویل دهد.
  • تعهد در ارائه نقشه‌ها: بر اساس ماده ۳۲، ابلاغ نقشه‌های اجرایی باید طبق برنامه زمان‌بندی باشد.

💡 مثال کاربردی: در یک پروژه احداث پل، کارفرما ۳۰ روز پس از عقد قرارداد، زمین را تحویل پیمانکار می‌دهد. اما مشخص می‌شود که نیمی از زمین پروژه در مالکیت شخصی است که اجازه ورود ماشین‌آلات را نمی‌دهد (معارض ملکی). در اینجا کارفرما به تعهد خود در تحویل کارگاه “بدون معارض” عمل نکرده است. نتیجه حقوقی: پیمانکار می‌تواند برای مدت زمانی که به دلیل حضور مالک زمین متوقف بوده، درخواست «تأخیرات مجاز» و خسارت هزینه‌های تجهیز کارگاه را ارائه دهد.

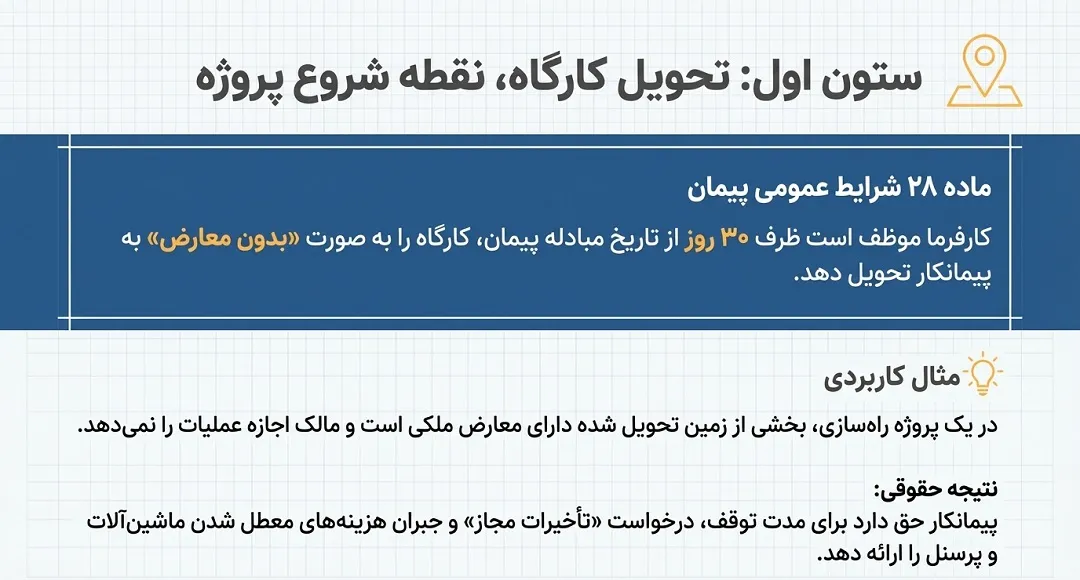

تعهدات پیش از شروع عملیات اجرایی (تحویل کارگاه و نقشه‌ها)

۲. تعهدات مالی و پرداختی (جریان نقدی پروژه)

این تعهدات در مواد ۳۶، ۳۷ و ۳۸ تشریح شده‌اند:

  • پرداخت صورت‌وضعیت‌های موقت (ماده ۳۷): کارفرما باید ظرف حداکثر ۱۰ روز از تایید مشاور، وجه را پرداخت کند.

💡 مثال کاربردی: پیمانکار صورت‌وضعیت شماره ۵ خود را در تاریخ ۱۰ ماه به مشاور می‌دهد. مشاور در تاریخ ۲۰ ماه آن را تایید و به کارفرما ارسال می‌کند. کارفرما موظف است تا ۳۰ ماه (۱۰ روز بعد) وجه را به حساب پیمانکار واریز کند. اگر کارفرما به دلیل کمبود بودجه، این مبلغ را با دو ماه تاخیر پرداخت کند، طبق بخشنامه ۵۰۹۰، پیمانکار مجاز است متناسب با مبلغ و مدت تاخیر، به مدت اولیه پیمان خود اضافه کند.

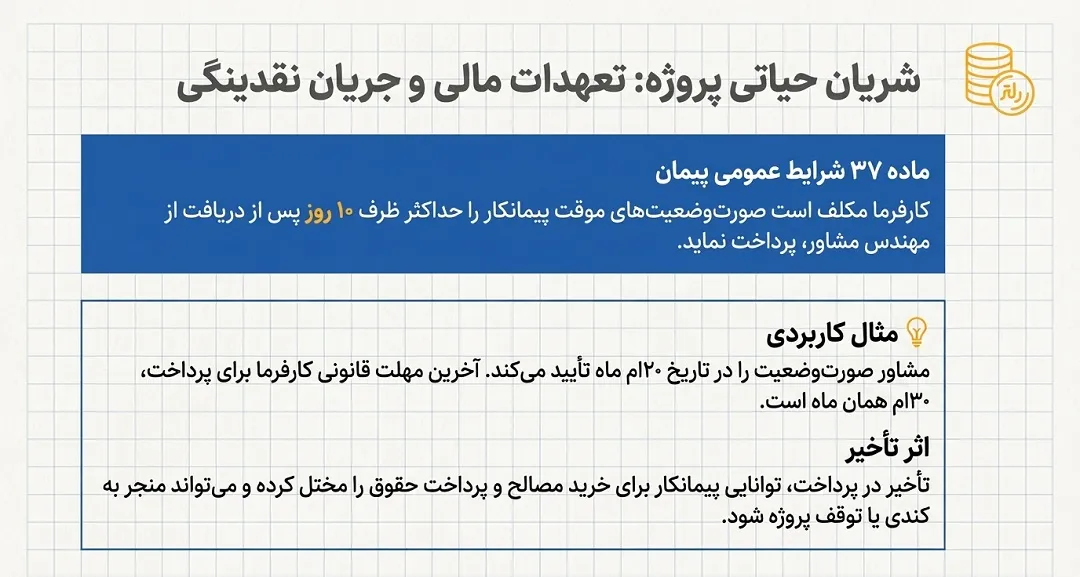

تعهدات مالی و پرداختی (جریان نقدی پروژه)

۳. تعهدات در تأمین مصالح، تجهیزات و ماشین‌آلات

  • تأمین مصالح خاص (ماده ۲۰): چنانچه در اسناد پیمان ذکر شده باشد، کارفرما متعهد است مصالحی را که تأمین آن‌ها بر عهده اوست تحویل دهد.

💡 مثال کاربردی: در قرارداد ذکر شده که تأمین سیمان بر عهده کارفرماست. در اوج فصل کاری، کارفرما به دلیل اختلال در کارخانه، موفق به تحویل نمی‌شود. پیمانکار دچار خسارت ناشی از اجاره پمپ و اکیپ بتن‌ریزی می‌شود. در اینجا کارفرما باید هم زمان پیمان را تمدید کند و هم هزینه بیکاری عوامل پیمانکار را جبران نماید.

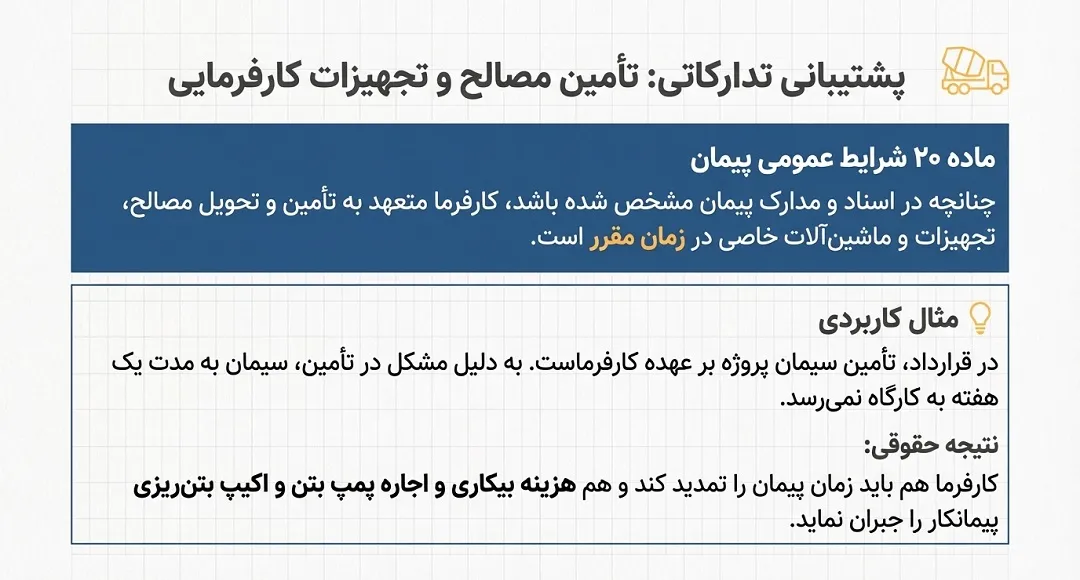

تعهدات در تأمین مصالح، تجهیزات و ماشین‌آلات

۴. تعهد در تأمین یا مدیریت نیروی انسانی (وابسته به نوع قرارداد)

  • قراردادهای مدیریت پیمان (MC): کارفرما متعهد است هزینه‌های مستقیم دستمزد کارکنانی که توسط مدیر پیمان استخدام می‌شوند را مستقیماً بپردازد.
  • تأمین تیم بهره‌برداری: در مرحله راه‌اندازی، کارفرما موظف است تیم اپراتوری خود را برای آموزش معرفی کند.

💡 مثال کاربردی: در یک قرارداد نوسازی پالایشگاه (مدیریت پیمان)، کارفرما متعهد است لیست حقوق کارکنان را ظرف ۴۸ ساعت پس از تایید پرداخت کند. تاخیر کارفرما منجر به اعتصاب می‌شود. مسئولیت توقف پروژه و عواقب آن بر عهده کارفرما خواهد بود.

۵. تعهدات در حوزه ایمنی، بهداشت و محیط زیست (HSE)

اگرچه طبق ماده ۱۸ و ۲۱، مسئولیت اجرای تدابیر ایمنی با پیمانکار است، اما کارفرما وظایف کلیدی زیر را بر عهده دارد:

  • تأمین اعتبار مالی HSE: کارفرما موظف است هزینه‌های مربوط به تجهیزات ایمنی و حفاظت فردی (PPE) را در صورت‌وضعیت‌ها پیش‌بینی و پرداخت کند.
  • ارائه دستورالعمل‌های خاص کارگاه: در صورتی که کارگاه در مجاورت تأسیسات حساس (مثل خطوط گاز یا برق فشار قوی) باشد، کارفرما متعهد به ارائه اطلاعات دقیق و پروتکل‌های ایمنی خاص آن منطقه است.
  • هماهنگی بین پیمانکاران هم‌جوار: اگر چند پیمانکار در یک سایت کار می‌کنند، مدیریت تعارضات ایمنی بین آن‌ها بر عهده کارفرماست.

💡 مثال کاربردی: پیمانکار در حال حفاری در محوطه یک کارخانه قدیمی است. کارفرما نقشه تأسیسات زیرزمینی را در اختیار پیمانکار قرار نداده است. در حین کار، بیل مکانیکی به کابل فشار قوی برخورد کرده و باعث حادثه جانی می‌شود. در اینجا، قصور کارفرما در عدم ارائه “اطلاعات ایمنی محیط” ثابت شده و بخشی از مسئولیت حقوقی و دیه حادثه متوجه کارفرما خواهد بود.

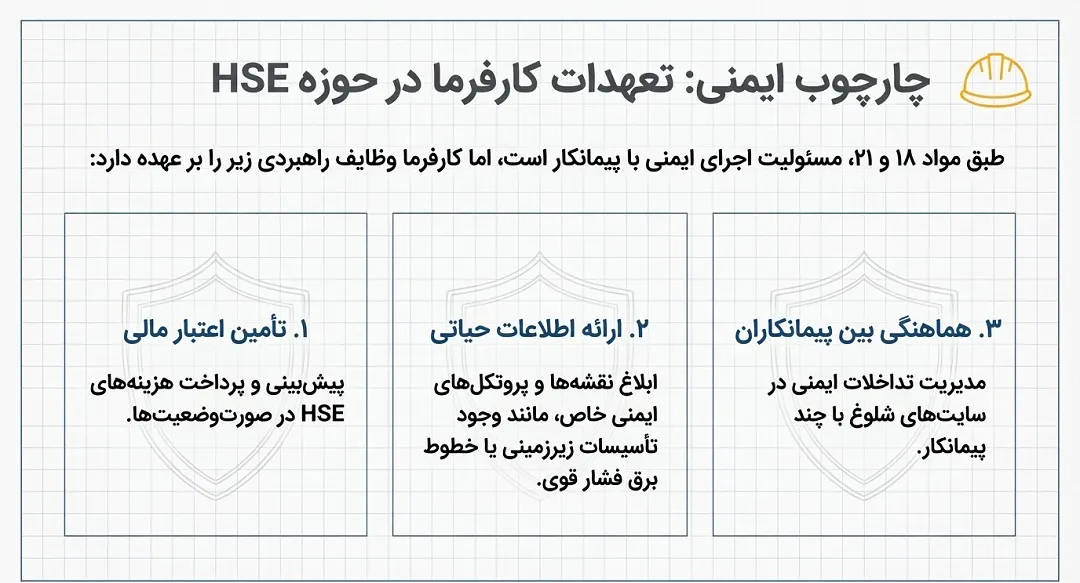

تعهدات در حوزه ایمنی، بهداشت و محیط زیست (HSE)

۶. تعهدات مربوط به پایان کار و تحویل پروژه

  • تشکیل هیئت تحویل موقت (ماده ۳۹): تشکیل هیئت ظرف ۷ روز از اعلام آمادگی پیمانکار.

💡 مثال کاربردی: ساختمان به پایان رسیده و پیمانکار اعلام آمادگی برای تحویل موقت می‌کند. کارفرما دو ماه تاخیر می‌کند. در این مدت، طوفان به شیشه‌ها آسیب می‌زند. مسئولیت و هزینه تعمیر بر عهده کارفرما خواهد بود.

ضمانت اجرای تعهدات پیمانکار چیست؟

صرف دانستن تعهدات کافی نیست. کارفرما باید ابزارهایی برای اطمینان از اجرای این وظایف در اختیار داشته باشد. مهم‌ترین این ضمانت‌ها عبارت‌اند از:

  • ضمانت‌نامه حسن انجام کار:
    معمولاً پیمانکار درصدی از مبلغ کل قرارداد (معمولاً ۵ تا ۱۰ درصد) را به صورت ضمانت‌نامه بانکی نزد کارفرما می‌سپارد. اگر پیمانکار به تعهدات خود عمل نکند، کارفرما می‌تواند این ضمانت‌نامه را برای جبران خسارت خود به اجرا بگذارد.
  • جریمه تأخیر در تحویل (Delay Penalty):
    اگر پیمانکار بدون دلیل موجه پروژه را دیرتر از موعد مقرر در برنامه زمان‌بندی تحویل دهد، کارفرما حق دارد به ازای هر روز تأخیر، مبلغی را به عنوان جریمه از صورت وضعیت‌های پیمانکار کسر کند.
  • حق فسخ قرارداد برای کارفرما:
    در موارد قصور جدی و اساسی پیمانکار (مانند رها کردن کار، تأخیر بیش از حد مجاز یا نقض فاحش مشخصات فنی)، شرایط عمومی پیمان این حق را به کارفرما می‌دهد که قرارداد را به صورت یک‌طرفه فسخ کند.

تعهدات پیمانکار در دوره تضمین (پس از تحویل موقت)

پس از اینکه پروژه به مرحله «تحویل موقت» رسید، وظایف پیمانکار تمام نمی‌شود. در این دوره، که معمولاً بین یک تا چند سال طول می‌کشد، دو تعهد اصلی بر عهده اوست:

  1.  رفع نواقص و معایب:
    اگر در طول دوره تضمین، هرگونه ایراد یا نقصی در کار مشاهده شود که ناشی از کوتاهی پیمانکار باشد، کارفرما به او اطلاع می‌دهد و پیمانکار موظف است در اسرع وقت و با هزینه خود، آن را تعمیر کند.
  2. مسئولیت در قبال خسارات:
    پیمانکار مسئول جبران خساراتی است که به دلیل نقص در اجرای پروژه در این دوره به کارفرما یا اشخاص ثالث وارد می‌شود.

پس از پایان موفقیت‌آمیز دوره تضمین و رفع تمام نواقص، «تحویل قطعی» صورت گرفته و آخرین بخش از مطالبات و ضمانت‌نامه‌های پیمانکار آزاد می‌شود.

پرسش‌های متداول (FAQ)

۱. اگر پیمانکار به تعهدات خود عمل نکند چه باید کرد؟
ابتدا باید از طریق اخطاریه رسمی و کتبی، موارد قصور را به او اطلاع دهید. اگر پیمانکار اقدامی نکرد، می‌توانید از ابزارهای قانونی مانند ضبط ضمانت‌نامه حسن انجام کار، اعمال جریمه تأخیر و در نهایت، فسخ قرارداد و اقدام حقوقی از طریق مراجع قضایی استفاده کنید.

۲. دوره تضمین در قرارداد پیمانکاری چند سال است؟
مدت زمان دوره تضمین به توافق طرفین در قرارداد بستگی دارد و عدد ثابتی ندارد. اما بر اساس نوع پروژه و عرف موجود (مانند شرایط عمومی پیمان)، این دوره معمولاً برای کارهای ساختمانی بین ۱ تا ۳ سال در نظر گرفته می‌شود.

۳. تفاوت تحویل موقت و تحویل قطعی چیست؟
تحویل موقتزمانی است که عملیات اجرایی پروژه به پایان رسیده و پروژه قابل بهره‌برداری است. با تحویل موقت، دوره تضمین آغاز می‌شود. تحویل قطعی پس از پایان دوره تضمین و بعد از اینکه پیمانکار تمام نواقص احتمالی را برطرف کرد، انجام می‌شود و به منزله خاتمه کامل تعهدات پیمانکار است.

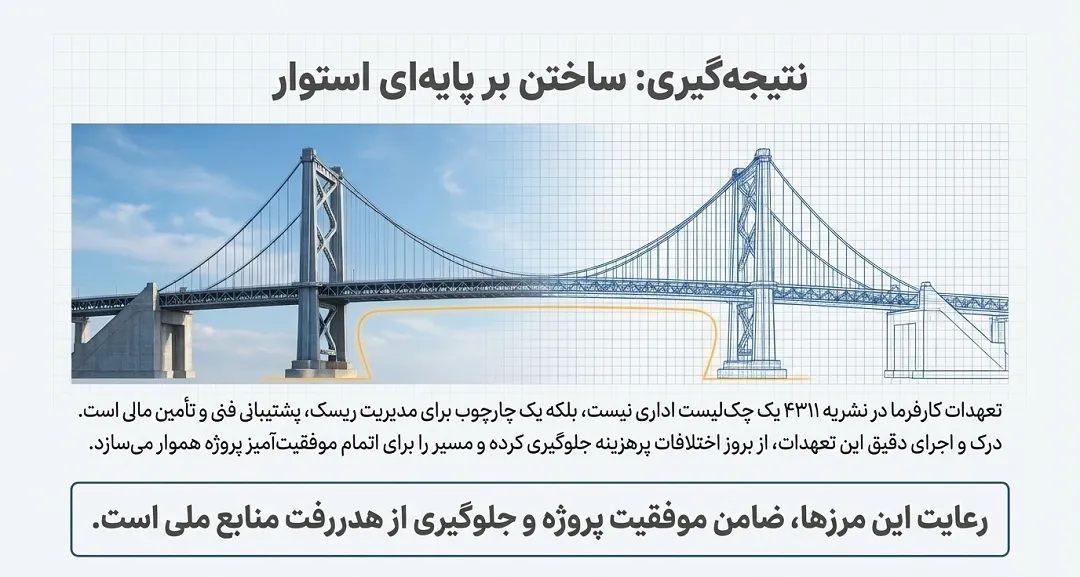

نتیجه‌گیری

رابطه میان پیمانکار و کارفرما یک شراکت دوطرفه برای رسیدن به یک هدف مشترک است. شفافیت در این مسیر حرف اول را می‌زند. شناخت دقیق تعهدات پیمانکار به کارفرما و ذکر صریح آن‌ها در قرارداد، بهترین راه برای مدیریت انتظارات، کاهش ریسک و جلوگیری از بروز اختلافات پرهزینه است. یک قرارداد قوی که تمام این مسئولیت‌ها و ضمانت‌های اجرایی آن را پوشش دهد، نه تنها از حقوق کارفرما محافظت می‌کند، بلکه به پیمانکار متعهد نیز کمک می‌کند تا با آرامش و اطمینان، وظایف خود را به بهترین نحو به انجام برساند.

تعهدات کارفرما در نشریه 4311

خب، این همه از تعهدات پیمانکار به کارفرما گفتیم؛ از تحویل به موقع بگیر تا کیفیت کار. اما کارفرما از کجا باید خیالش راحت باشه که پولش درست خرج میشه و پیمانکار زیر قولش نمی‌زنه؟ اینجا دقیقاً جاییه که باید بدونیم حسابداری پیمانکاری چیست. این حسابداری مثل یه دفتر حساب شفافه که دو دوتا چهارتای مالی پروژه رو مشخص می‌کنه تا آخر کار هیچ حرف و حدیثی باقی نمونه.
