جستجو برای:
سبد خرید 0
  • آموزشگاه چکاه
    • نرم افزار سامانه واسط مودیان
    • مشاوره مالیاتی آنلاین چکاه
  • ابزارهای کاربردی
    • محاسبه آنلاین عیدی ۱۴۰۴
    • محاسبه آنلاین مالیات حقوق
    • محاسبه آنلاین بازخرید مرخصی ۱۴۰۴
    • محاسبه آنلاین سنوات ۱۴۰۴
  • دوره های حسابداری
    • پکیج دوره حسابداری ویژه بازار کار
    • پکیج دوره حسابداری پیمانکاری
    • پکیج دوره سامانه مودیان ۱۴۰۴
    • پکیج دوره حسابداری صنعتی بهای تمام شده
    • پکیج اصول حسابداری مالی ویژه بازار کار
    • آموزش دوره اظهارنامه عملکرد اشخاص حقوقی
    • پکیج آموزش تکمیل اظهارنامه ارزش افزوده
    • کلاس استاندارد حسابداری شماره 8 موجودی مواد و کالا با رویکرد مالیاتی
    • پکیج آموزش محاسبه بهای تمام شده کالای وارداتی
    • کتاب اصول حسابداری
  • بلاگ
    • قانون مالياتهای مستقيم
    • تماس با ما
    • درباره ما
  • حساب کاربری
  • از چکاه بپرس
چکاه
  • آموزشگاه چکاه
    • نرم افزار سامانه واسط مودیان
    • مشاوره مالیاتی آنلاین چکاه
  • ابزارهای کاربردی
    • محاسبه آنلاین عیدی ۱۴۰۴
    • محاسبه آنلاین مالیات حقوق
    • محاسبه آنلاین بازخرید مرخصی ۱۴۰۴
    • محاسبه آنلاین سنوات ۱۴۰۴
  • دوره های حسابداری
    • پکیج دوره حسابداری ویژه بازار کار
    • پکیج دوره حسابداری پیمانکاری
    • پکیج دوره سامانه مودیان ۱۴۰۴
    • پکیج دوره حسابداری صنعتی بهای تمام شده
    • پکیج اصول حسابداری مالی ویژه بازار کار
    • آموزش دوره اظهارنامه عملکرد اشخاص حقوقی
    • پکیج آموزش تکمیل اظهارنامه ارزش افزوده
    • کلاس استاندارد حسابداری شماره 8 موجودی مواد و کالا با رویکرد مالیاتی
    • پکیج آموزش محاسبه بهای تمام شده کالای وارداتی
    • کتاب اصول حسابداری
  • بلاگ
    • قانون مالياتهای مستقيم
    • تماس با ما
    • درباره ما
  • حساب کاربری
  • از چکاه بپرس
0

وبلاگ

چکاهبلاگپیمانکاریانواع قراردادهای پیمانکاری در حسابداری + مزایا، معایب و مثال واقعی

انواع قراردادهای پیمانکاری در حسابداری + مزایا، معایب و مثال واقعی

7 جولای 2025
ارسال شده توسط یوسف چکاه
پیمانکاری
انواع قراردادهای پیمانکاری

انتخاب نوع قرارداد پیمانکاری، یکی از حیاتی‌ ترین تصمیمات در هر پروژه عمرانی، صنعتی یا خدماتی است. این انتخاب نه تنها چارچوب قانونی و مالی پروژه را مشخص می‌کند، بلکه تأثیر مستقیمی بر مدیریت ریسک‌ ها، زمان‌ بندی و کیفیت نهایی کار دارد. یک قرارداد پیمانکاری نامناسب می‌تواند منجر به افزایش هزینه‌ها، تاخیر در پروژه، اختلافات حقوقی و حتی شکست کامل پروژه شود. در مقابل، یک قرارداد هوشمندانه، منافع هر دو طرف (کارفرما و پیمانکار) را همسو کرده و مسیر را برای موفقیت هموار می‌سازد.

برای دریافت مشاوره سریع
مشاوره در واتساپ
مشاوره مستقیم : 09360036966



در این مقاله با جزئیات انواع قراردادهای پیمانکاری آشنا خواهید شد تا بتوانید بهترین انتخاب را برای پروژه خود داشته باشید. آیا می‌خواهید ریسک هزینه‌ها را به پیمانکار منتقل کنید یا کنترل کامل بر روند مالی پروژه داشته باشید؟ آیا محدوده پروژه شما کاملاً مشخص است یا پر از ابهام؟ پاسخ به این سوالات، شما را در انتخاب نوع مناسب قرارداد راهنمایی خواهد کرد.

https://chekah.com/wp-content/uploads/2025/07/types-of-contracting-contracts.mp3
مطالبی که در این مقاله خواهید خواند : Toggle
  • قرارداد پیمانکاری بر حسب فهرست بها (Cost‑Based Contracts)
    • مزایا و معایب
  • قرارداد پیمانکاری قیمت ثابت (Lump‑Sum / Fixed Price)
  • قرارداد پیمانکاری واحد کار (Unit‑Price)
  • قرارداد پیمانکاری مدیریت پیمان (Construction Management Contract)
  • قرارداد پیمانکاری کلید در دست (Turnkey / Design‑Build / EPC)
    • EPC، EPCM، EPCF/EP
  • قرارداد پیمانکاری مبتنی بر پیشرفت کار (Progress‑Based)
  • قرارداد پیمانکاری شرطی یا انگیزشی (Performance‑Based/Reward‑Penalties)
  • سایر مدل‌ها (امانی، درصدی، دستمزدی)
  • چگونه نوع قرارداد مناسب را انتخاب کنیم؟
    • بررسی پارامترها (محدوده پروژه، ریسک، کنترل مالی)
  • مثال‌های واقعی از یک قرارداد پیمانکاری
  • جمع‌بندی و نکات مهم
  • پرسش‌های متداول

قرارداد پیمانکاری بر حسب فهرست بها (Cost‑Based Contracts)

در این نوع قرارداد، کارفرما هزینه‌های واقعی و تأیید‌شده‌ ای که پیمانکار برای اجرای پروژه صرف کرده است را به او پرداخت می‌کند. به این هزینه‌ها، مبلغی ثابت یا درصدی مشخص به عنوان سود و هزینه‌های بالاسری (overhead) پیمانکار اضافه می‌شود. ویژگی کلیدی این مدل، شفافیت مالی بالا در جزئیات هزینه‌ها و همچنین عدم قطعیت در هزینه نهایی پروژه است. صورت‌وضعیت‌ها معمولاً به صورت دوره‌ای (مثلاً ماهانه) و بر اساس مدارک و فاکتورهای هزینه‌کرد ارائه و بررسی می‌شوند.

قرارداد پیمانکاری بر حسب فهرست بها (Cost‑Based Contracts)

مزایا و معایب

مزایا معایب
انعطاف‌پذیری بالا: ایده‌آل برای پروژه‌هایی که محدوده و جزئیات آن‌ها در ابتدای کار کاملاً مشخص نیست. ریسک هزینه‌ای برای کارفرما: هزینه نهایی پروژه ممکن است بسیار بیشتر از برآورد اولیه شود.
شروع سریع پروژه: می‌توان پروژه را بدون نیاز به طراحی کامل و دقیق در ابتدا، آغاز کرد. لزوم نظارت دقیق: کارفرما باید نظارت بسیار دقیقی بر هزینه‌های پیمانکار داشته باشد.
کیفیت بالا: پیمانکار انگیزه کمتری برای کاهش کیفیت مواد برای صرفه‌جویی در هزینه‌ها دارد. احتمال افزایش هزینه‌ها: ممکن است پیمانکار به دلیل عدم کنترل بر هزینه‌ها، آن‌ها را افزایش دهد.



این نوع قرارداد برای پروژه‌هایی مناسب است که محدوده کار یا مشخصات فنی آنها مبهم است یا پروژه‌هایی که نیاز به شروع فوری دارند. پروژه‌های تحقیق و توسعه، کارهای ترمیمی یا مرمتی، و پروژه‌هایی که با شرایط غیرقابل پیش‌بینی مانند نوسانات قیمت مواد مواجه هستند، مثال‌های خوبی برای استفاده از این نوع قرارداد محسوب می‌شوند.

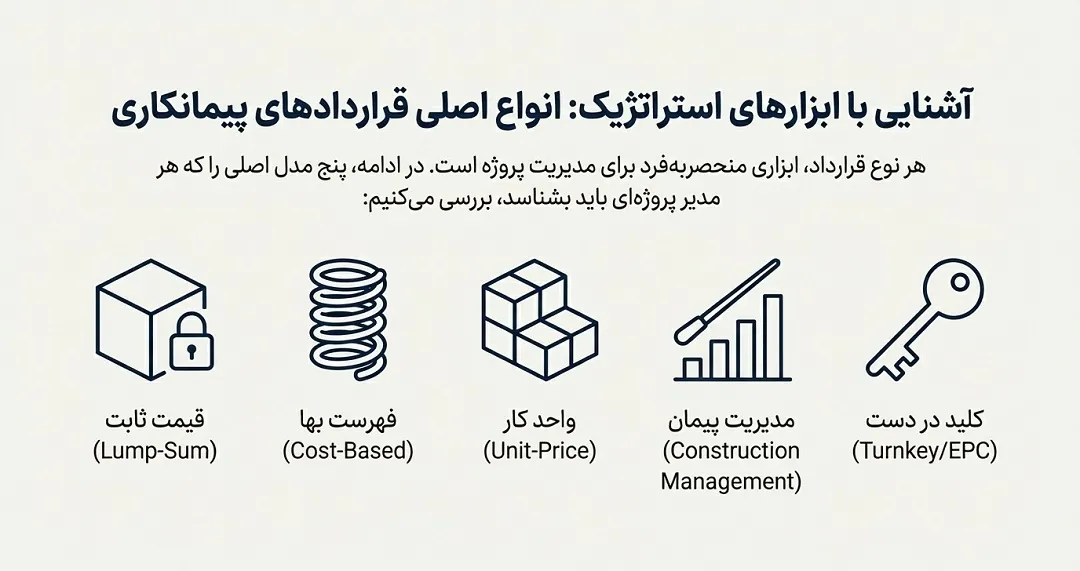

آشنایی با ابزارهای استراتژیک: انواع قراردادهای پیمانکاری

قرارداد پیمانکاری قیمت ثابت (Lump‑Sum / Fixed Price)

در پیمان قیمت ثابت، پیمانکار متعهد می‌شود که کل پروژه را با یک قیمت نهایی و از پیش‌توافق‌شده به اتمام برساند. این قیمت، حتی اگر هزینه‌های واقعی پیمانکار بیشتر شود، ثابت باقی می‌ماند. این مدل از قرارداد، تنها زمانی قابل اجراست که شرح کار (Statement of Work) و نقشه‌های اجرایی کاملاً دقیق و بدون ابهام باشند. هر گونه تغییر در محدوده پروژه (Change Order)، باید با توافق هر دو طرف و با افزایش یا کاهش قیمت انجام شود.

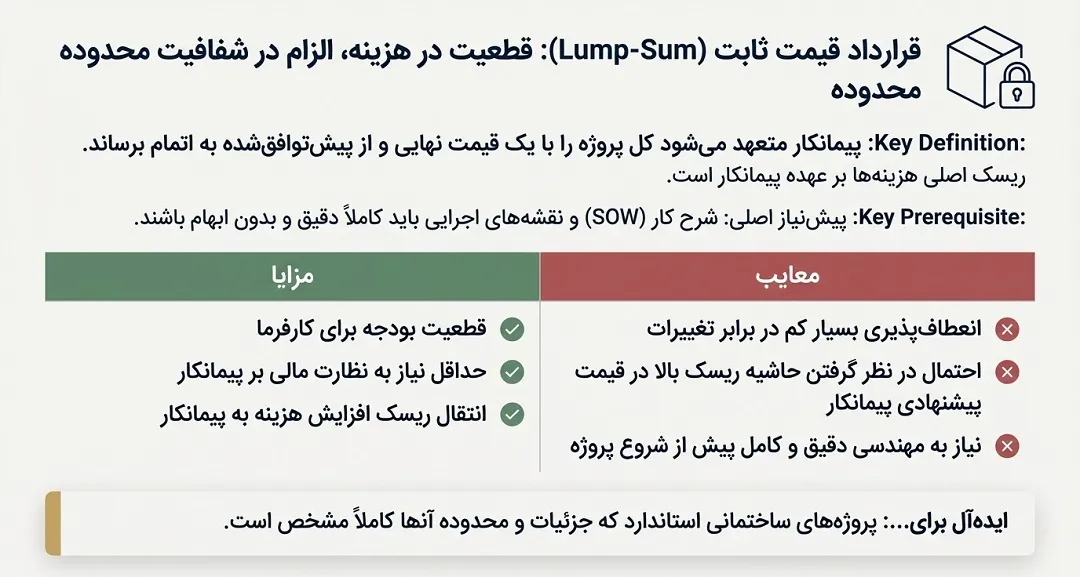

قرارداد پیمانکاری قیمت ثابت (Lump‑Sum / Fixed Price)

پیاده‌سازی موفق این قرارداد به مهندسی دقیق و برنامه‌ریزی جامع قبل از شروع پروژه وابسته است. ریسک اصلی در این مدل بر عهده پیمانکار است؛ زیرا اگر هزینه‌های او از قیمت ثابت تجاوز کند، باید ضرر را متحمل شود. در نتیجه، پیمانکاران در زمان برآورد قیمت، معمولاً حاشیه امنی را برای ریسک‌های احتمالی در نظر می‌گیرند. این قرارداد برای پروژه‌های ساختمانی استاندارد که جزئیات آن‌ها مشخص است، بسیار رایج است.

قرارداد پیمانکاری واحد کار (Unit‑Price)

در این مدل، به جای تعیین قیمت کل پروژه، برای هر واحد کاری (مثلاً هر متر مکعب خاک‌برداری، هر متر مربع کاشی‌کاری) یک قیمت مشخص توافق می‌شود. مبلغ نهایی قرارداد بر اساس تعداد واحدهای واقعی اجرا شده محاسبه می‌شود. به عنوان مثال، اگر برای هر متر مکعب بتن‌ریزی مبلغ X توافق شده باشد و 1000 متر مکعب بتن‌ریزی انجام شود، هزینه این بخش 1000X خواهد بود. این مدل برای پروژه‌هایی که حجم دقیق کار در ابتدا نامشخص است (مانند پروژه‌های جاده‌سازی یا حفاری) بسیار مناسب است، زیرا در برابر تغییرات مقادیر انعطاف‌پذیری بالایی دارد و قیمت‌گذاری شفافی ارائه می‌دهد.

قرارداد پیمانکاری مدیریت پیمان (Construction Management Contract)

در این نوع قرارداد، کارفرما یک مدیر ساخت (Construction Manager) را به عنوان نماینده خود استخدام می‌کند. مدیر ساخت، مسئولیت مدیریت، برنامه‌ریزی، هماهنگی و نظارت بر تمامی مراحل پروژه را بر عهده دارد. او پیمانکاران جزء (Subcontractors) را انتخاب و با آنها قرارداد می‌بندد و بر کارشان نظارت می‌کند. در این مدل، مدیر ساخت معمولاً خود کار اجرایی را انجام نمی‌دهد. شفافیت مالی و کنترل کامل کارفرما بر هزینه‌ها و روند کار از مزایای اصلی این روش است، اما در مقابل، مسئولیت و ریسک کارفرما نیز افزایش می‌یابد و نیاز به دانش فنی بالایی دارد.

قرارداد پیمانکاری کلید در دست (Turnkey / Design‑Build / EPC)

در قرارداد کلید در دست، پیمانکار یا کنسرسیوم، مسئولیت تمام مراحل پروژه از طراحی تا اجرا و تحویل نهایی را بر عهده می‌گیرد. کارفرما در این مدل، فقط محصول نهایی و آماده بهره‌برداری را از پیمانکار تحویل می‌گیرد. این روش برای کارفرما ریسک کمتری دارد، زیرا مسئولیت تمام خطاها و تأخیرها بر عهده پیمانکار است. این نوع قرارداد برای پروژه‌های بزرگ و پیچیده مانند احداث پالایشگاه‌ها، نیروگاه‌ها و کارخانجات صنعتی بسیار رایج است.

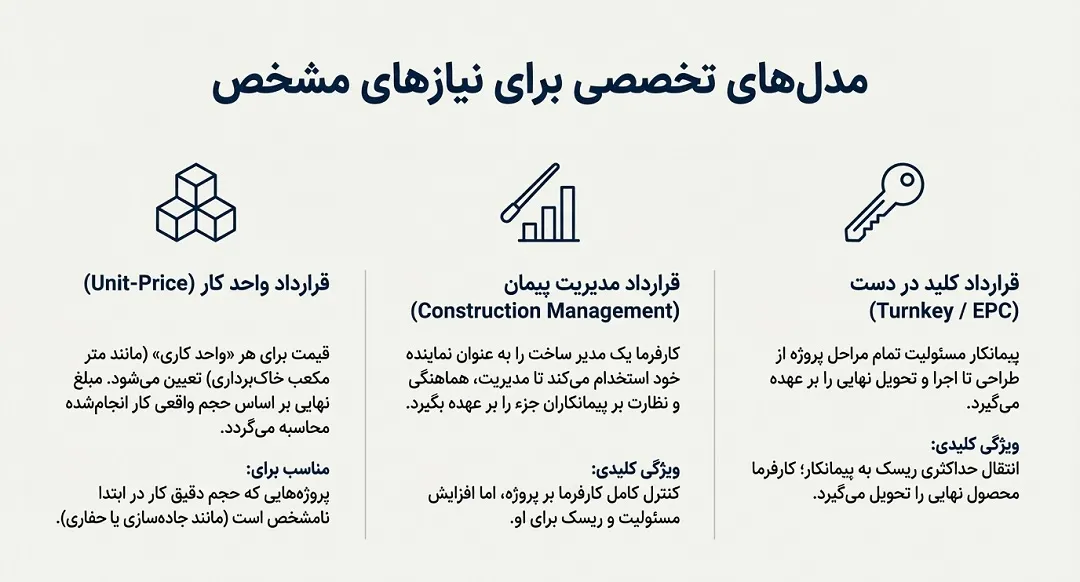

مدل های تخصصی برای انواع قرارداد پیمانکاری

EPC، EPCM، EPCF/EP

این مدل‌ها زیرمجموعه‌هایی از قرارداد کلید در دست هستند:

  • EPC (Engineering, Procurement, Construction): پیمانکار مسئولیت طراحی مهندسی، تامین تجهیزات و مصالح و ساخت پروژه را به صورت یکپارچه بر عهده دارد.
  • EPCM (Engineering, Procurement, Construction Management): در این مدل، پیمانکار مسئولیت مدیریت فازهای مهندسی، تأمین و ساخت را بر عهده می‌گیرد، اما خود پیمانکاران جزء را استخدام می‌کند. این مدل بیشتر بر مدیریت و هماهنگی تمرکز دارد.
  • EPCF/EP (Engineering, Procurement, Construction, Finance): در این نوع قرارداد، مسئولیت تأمین مالی پروژه نیز به عهده پیمانکار قرار می‌گیرد. این مدل برای پروژه‌هایی با منابع مالی محدود یا پروژه‌هایی که نیاز به سرمایه‌گذاری خارجی دارند، استفاده می‌شود.

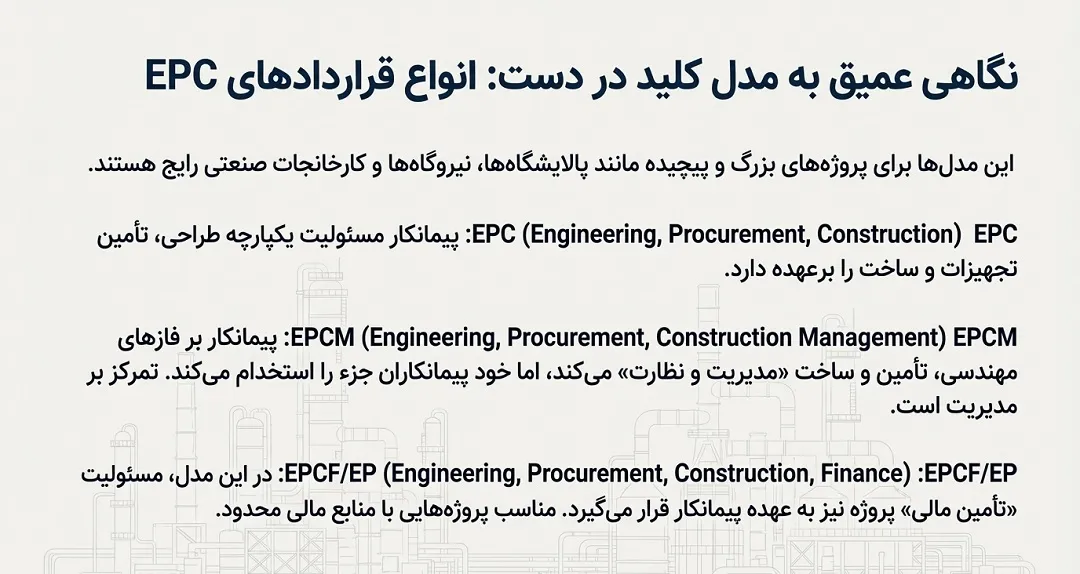

انواع قراردادهای EPC



قرارداد پیمانکاری مبتنی بر پیشرفت کار (Progress‑Based)

این نوع قرارداد، یک مدل پرداخت است که معمولاً به همراه سایر قراردادها استفاده می‌شود. در این روش، پرداخت‌ها به پیمانکار بر اساس درصد پیشرفت فیزیکی پروژه انجام می‌شود. به عنوان مثال، پس از اتمام فاز فونداسیون، درصد مشخصی از مبلغ قرارداد پرداخت می‌شود. این روش، انگیزه پیمانکار را برای پیشرفت کار حفظ می‌کند و به کارفرما این اطمینان را می‌دهد که پرداخت‌ها متناسب با پیشرفت واقعی پروژه انجام می‌شود.

قرارداد پیمانکاری شرطی یا انگیزشی (Performance‑Based/Reward‑Penalties)

در این قراردادها، مبلغ پرداختی به پیمانکار به طور مستقیم با عملکرد او در طول پروژه ارتباط دارد. برای مثال، اگر پروژه زودتر از موعد به اتمام برسد یا با هزینه‌ای کمتر از بودجه توافق‌شده اجرا شود، پیمانکار پاداش دریافت می‌کند. در مقابل، اگر پروژه با تاخیر یا با هزینه‌ای بالاتر از بودجه به پایان برسد، جریمه می‌شود. این مدل، منافع کارفرما و پیمانکار را برای دستیابی به اهداف مشترک همسو می‌کند و باعث افزایش بهره‌وری می‌شود.

سایر مدل‌ها (امانی، درصدی، دستمزدی)

  • پیمان امانی (Cost Plus): کارفرما مواد و تجهیزات را تهیه کرده و پیمانکار فقط هزینه‌های نیروی انسانی و مدیریت را دریافت می‌کند. این مدل برای پروژه‌های کوچک و ساده که کارفرما می‌خواهد کنترل کامل بر مصالح داشته باشد، مناسب است.
  • پیمان درصدی: پیمانکار درصدی مشخص از کل هزینه‌ها یا سود پروژه را به عنوان حق‌الزحمه دریافت می‌کند. به عنوان مثال، 5% از هزینه‌های پروژه.
  • پیمان دستمزدی (Labor Rate): پرداخت‌ها بر اساس تعداد ساعات کاری نیروی انسانی و نرخ توافق‌شده برای هر ساعت انجام می‌شود. این مدل برای پروژه‌هایی که کار اصلی، نیروی انسانی و دانش تخصصی است (مانند پروژه‌های مشاوره یا طراحی)، مناسب است.

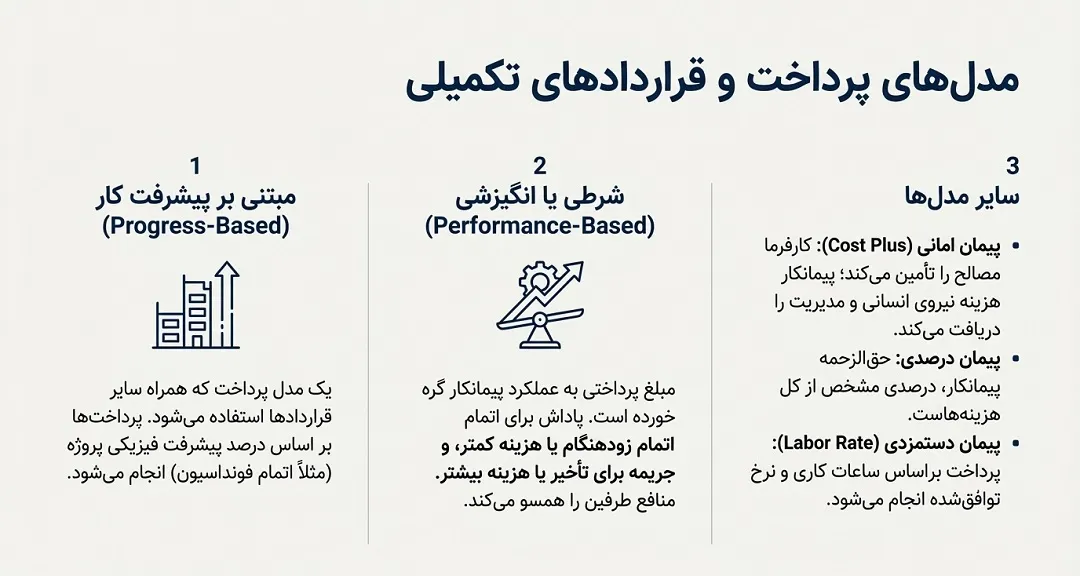

مدل های پرداخت و قراردادهای تکمیلی

چگونه نوع قرارداد مناسب را انتخاب کنیم؟

انتخاب نوع قرارداد، یک فرآیند تصمیم‌ گیری است که نیازمند ارزیابی دقیق پروژه و اهداف آن است. هیچ قرارداد واحدی برای همه پروژه‌ ها مناسب نیست و هر مدل مزایا و معایب خود را دارد.

بررسی پارامترها (محدوده پروژه، ریسک، کنترل مالی)

برای انتخاب صحیح، باید به پارامترهای زیر توجه کنید:

  • محدوده پروژه (Scope): آیا محدوده پروژه شما کاملاً مشخص و قابل تعریف است؟ اگر بله، پیمان قیمت ثابت انتخاب مناسبی است. اگر محدوده مبهم یا در حال تغییر است، پیمان بر حسب فهرست بها انعطاف‌پذیری بیشتری را فراهم می‌کند.
  • ریسک (Risk): چه کسی باید ریسک افزایش هزینه‌ها و تاخیرها را بپذیرد؟ در قیمت ثابت ریسک بر عهده پیمانکار است و در فهرست بها بر عهده کارفرما. اگر می‌خواهید ریسک را به طور کامل به پیمانکار منتقل کنید، قرارداد کلید در دست بهترین گزینه است.
  • کنترل مالی (Financial Control): چقدر می‌خواهید بر هزینه‌ها و پرداخت‌ها کنترل داشته باشید؟ در پیمان مدیریت پیمان و فهرست بها، کارفرما کنترل بالایی بر هزینه‌ها دارد، در حالی که در کلید در دست این کنترل کمتر است.
  • زمان‌بندی (Schedule): آیا زمان اتمام پروژه برای شما حیاتی است؟ قراردادهای کلید در دست و انگیزشی می‌توانند به تسریع پروژه کمک کنند.

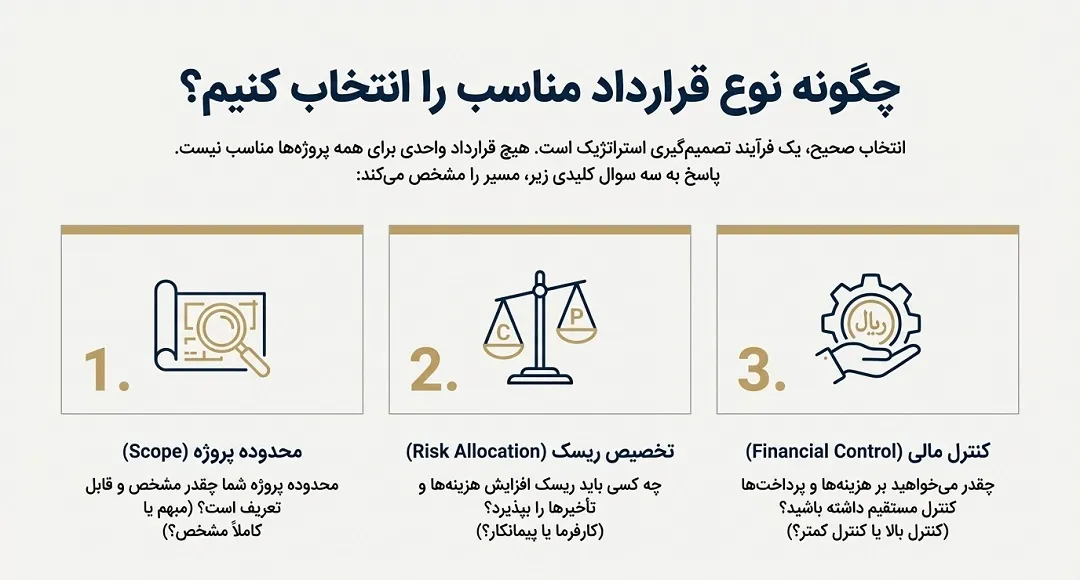

بررسی پارامترها (محدوده پروژه، ریسک، کنترل مالی)

مثال‌های واقعی از یک قرارداد پیمانکاری

  • ساخت یک ساختمان مسکونی: معمولاً از قرارداد قیمت ثابت استفاده می‌شود، زیرا نقشه‌ها و مشخصات فنی کاملاً مشخص هستند و کارفرما می‌خواهد هزینه نهایی را از ابتدا بداند.
  • احداث یک پالایشگاه بزرگ: به دلیل پیچیدگی‌های فنی و نیاز به یکپارچگی طراحی و اجرا، قرارداد EPC (کلید در دست) بهترین گزینه است.
  • پروژه حفاری مترو: به دلیل عدم قطعیت در حجم خاک‌برداری، قرارداد واحد کار مناسب‌ترین گزینه است، زیرا پرداخت‌ها بر اساس مقادیر واقعی انجام شده است.

جمع‌بندی و نکات مهم

در نهایت، انتخاب نوع قرارداد پیمانکاری، یک تصمیم استراتژیک است. هیچ قرارداد واحدی برای همه پروژه‌ها مناسب نیست و باید با توجه به ویژگی‌های خاص پروژه، اهداف کارفرما و ریسک‌پذیری هر دو طرف انتخاب شود. مهم‌ترین نکته، شفافیت در قرارداد و تعریف دقیق وظایف و مسئولیت‌ها برای هر دو طرف است.

نکات کلیدی:

  • قیمت ثابت: مناسب برای پروژه‌های با محدوده کاملاً مشخص.
  • فهرست بها: ایده‌آل برای پروژه‌های با ابهام زیاد.
  • کلید در دست: بهترین گزینه برای انتقال ریسک به پیمانکار.
  • مدیریت پیمان: برای کارفرمایانی که می‌خواهند کنترل بیشتری بر پروژه داشته باشند.

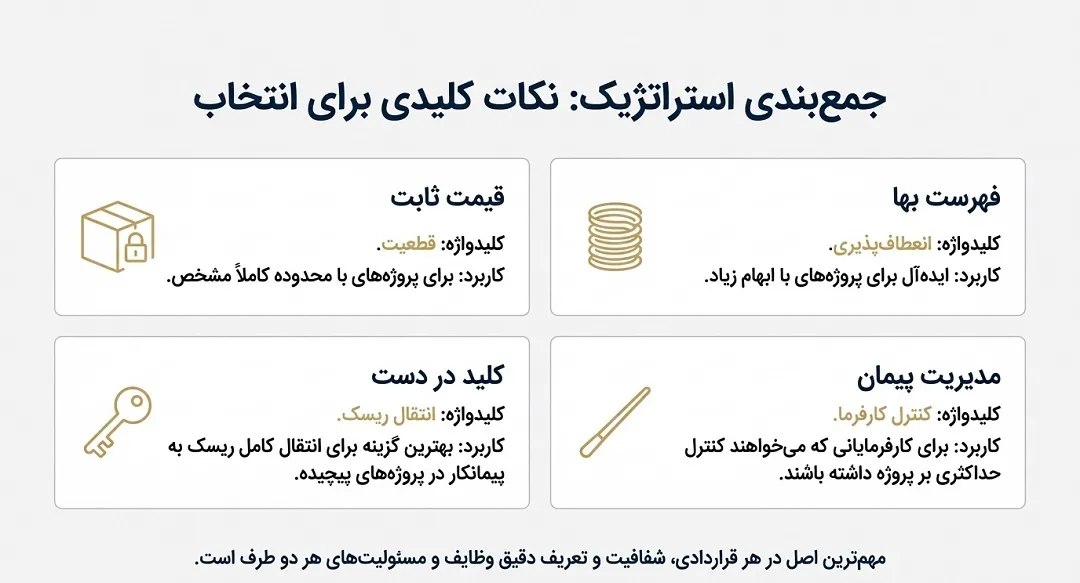

نکات کلیدی برای انتخاب نوع قرارداد پیمانکاری

با مطالعه این راهنما، حالا می‌توانید با دیدی بازتر و اطلاعات کامل‌تر، قرارداد پیمانکاری مناسب پروژه خود را انتخاب کنید. آیا با توجه به این اطلاعات، قرارداد پروژه‌های بعدی خود را متفاوت انتخاب خواهید کرد؟

پرسش‌های متداول

در این بخش، به سه پرسش کلیدی که معمولاً در هنگام انتخاب یا اجرای قراردادهای پیمانکاری مطرح می‌شود، بر اساس راهنمای جامع پاسخ داده شده است.

۱. تفاوت اصلی بین مدل EPC و EPCM در چیست؟

در نگاه اول این دو مدل مشابه به نظر می‌رسند، اما تفاوت بنیادین در ماهیت مسئولیت است:

  • در EPC: پیمانکار مسئولیت کامل اجرایی و ریسک نهایی پروژه را بر عهده دارد. او مصالح را می‌خرد، تیم‌ها را استخدام می‌کند و در نهایت پروژه تکمیل شده را تحویل می‌دهد.
  • در EPCM: پیمانکار بیشتر نقش مشاور و مدیر را دارد. او به نمایندگی از کارفرما بر طراحی و خرید نظارت می‌کند، اما قراردادهای اجرایی مستقیماً بین کارفرما و پیمانکاران جزء بسته می‌شود. در اینجا ریسک نهایی همچنان بر عهده کارفرماست.

۲. چه زمانی استفاده از قرارداد «واحد کار» (Unit-Price) بر «قیمت ثابت» (Lump-Sum) ارجحیت دارد؟

اگر محدوده پروژه (Scope) به طور دقیق قابل اندازه‌گیری نباشد، قرارداد واحد کار انتخاب بهتری است.

  • مثال: در یک پروژه خاک‌برداری، ممکن است دقیقاً ندانید با چه حجم از سنگ یا خاک نرم مواجه می‌شوید. در قرارداد قیمت ثابت، پیمانکار برای پوشش این ریسک قیمت را بسیار بالا می‌برد. اما در قرارداد واحد کار، شما فقط به ازای هر متر مکعبی که واقعاً جابجا شده هزینه پرداخت می‌کنید که عادلانه‌تر است.

۳. چطور می‌توان در قراردادهای «فهرست بها» (Cost-Plus) از افزایش بی‌رویه هزینه‌ها جلوگیری کرد؟

از آنجا که در این قراردادها ریسک هزینه بر عهده کارفرماست، برای کنترل آن دو راهکار وجود دارد:

  • تعیین سقف هزینه (Guaranteed Maximum Price): توافق بر سر اینکه هزینه‌ها از یک مبلغ مشخص فراتر نرود.
  • استفاده از مدل انگیزشی: توافق کنید که اگر پیمانکار بتواند پروژه را با هزینه‌ای کمتر از برآورد اولیه به پایان برساند، درصدی از این صرفه‌جویی به عنوان پاداش به خود او تعلق گیرد. این کار انگیزه پیمانکار برای کاهش هزینه‌ها را دوچندان می‌کند.



4.5/5 - (4 امتیاز)
قبلی دانلود فایل اکسل محاسبه اقساط وام بانکی + فرمول محاسبه سود وام بانکی در اکسل
بعدی ۱۵ تا از بهترین آموزشگاه حسابداری تبریز سال 1405 + نظرات دانشجویان

پست های مرتبط

حسابرسی پیمانکاری

21 دسامبر 2025

حسابرسی پیمانکاری چیست ؟

مرجان کاشفی
ادامه مطلب
انبار و نقش آن در شرکت های پیمانکاری

21 دسامبر 2025

انبار و نقش آن در شرکت های پیمانکاری

مرجان کاشفی
ادامه مطلب
نمونه سوالات تستی حسابداری پیمانکاری + پاسخ های تشریحی

20 دسامبر 2025

نمونه سوالات تستی حسابداری پیمانکاری + پاسخ های تشریحی

مرجان کاشفی
ادامه مطلب
سوالات مصاحبه حسابداری پیمانکاری (همراه با پاسخ‌های تشریحی)

20 دسامبر 2025

سوالات مصاحبه حسابداری پیمانکاری (همراه با پاسخ‌های تشریحی)

مرجان کاشفی
ادامه مطلب
مدیریت نقدینگی در پیمانکاری (Cash Flow)

20 دسامبر 2025

مدیریت نقدینگی در پیمانکاری (Cash Flow)

مرجان کاشفی
ادامه مطلب

دیدگاهتان را بنویسید لغو پاسخ

جستجو برای:
دسته‌ها
  • آموزشگاه ها
  • استانداردها
  • بخشنامه ها
  • پیمانکاری
  • حسابداری
  • حسابداری انبار
  • حسابداری صنعتی
  • حقوق و دستمزد
  • شرکت ها
  • مالیات
  • مقاله ها
  • نرم افزار
  • وبینار های رایگان یوسف چکاه
نوشته‌های تازه
  • حق اولاد در قانون کار چیست و مبلغ آن در سال ۱۴۰۵ چقدر است؟
  • معافیت‌های مالیاتی برای مؤدیانی که دفاتر و اسناد خود را در مهلت قانونی ارائه نداده‌اند
  • هدف از سامانه مودیان چیست؟ (بررسی ۵ راز مهم برای کسب‌وکارها)
  • راهنمای گام به گام اظهارنامه مالیاتی تاکسی؛ با معافیت ۲۰۰ میلیونی سال ۱۴۰۴
  • مشاوره مالیاتی در بوشهر 【آپدیت 1405】⭐ + ادرس و شماره تماس
درباره تیم مشاوره مالی مالیاتی چکاه

این مجموعه دارای فضای آموزشی با بیش از 250 متر مربع زیربنا به همراه امکانات سخت افزاری و نرم افزاری به روز و منطبق با استانداردهای آموزشی بوده که امکان برگزاری دوره های آموزشی برای کلیه افراد باالی 18 سال و دارای تحصیلات دیپلم یا بالاتر و در هر رشته ای را دارد.

ارتباط با ما :
  • دفتر مرکزی: استان فارس | شیراز خیابان بعثت - حدافاصل کوچه 13 و 15 - ساختمان دالیا -طبقه یک واحد یک
  • 09380583038 - 09360036966
  • info@Chekah.com

© 2025 چکاه. کلیه حقوق محفوظ است
آخرین اطلاعیه ها
لطفا برای نمایش اطلاعیه ها وارد شوید
سبد خرید شما
