...

مدیریت نقدینگی در پیمانکاری (Cash Flow)

مدیریت نقدینگی در پیمانکاری (Cash Flow)

آیا تا به حال شنیده‌اید که یک شرکت پیمانکاری با وجود پروژه‌های پر‌سود روی کاغذ، اعلام ورشکستگی کند؟ این پارادوکس تلخ، یکی از شایع‌ترین سناریوها در صنعت ساخت‌وساز است. آمارها نشان می‌دهند که دلیل اصلی شکست بسیاری از پیمانکاران، نه فقدان تخصص فنی یا کمبود پروژه، بلکه خشک شدن جریان نقدینگی (Cash Flow) است. در دنیای پیمانکاری، نقدینگی حکم اکسیژن را دارد؛ شما می‌توانید مدت کوتاهی بدون “سود” (غذا) زنده بمانید، اما بدون “نقدینگی” (اکسیژن) در کمتر از چند دقیقه خفه خواهید شد.

اگر تصمیم گرفته‌اید وارد دنیای حسابداری شوید و به دنبال آموزش جامع و کاربردی هستید، برای انتخاب مسیری مطمئن و حرفه‌ای، به شما پیشنهاد می‌کنیم به صفحه بهترین آموزشگاه حسابداری در شیراز مراجعه کنید.

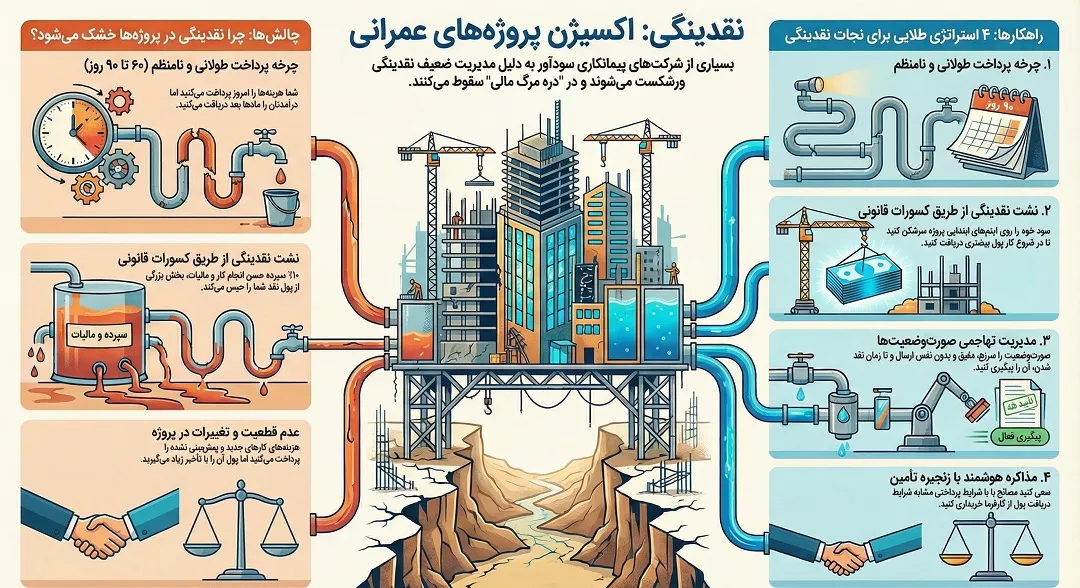

مدیریت نقدینگی (Cash Flow) در پیمانکاری

تفاوت بنیادین صنعت پیمانکاری با بسیاری از صنایع دیگر در چرخه مالی نامتقارن آن است. در یک کارخانه تولیدی، معمولاً کالا تولید شده و در قبال وجه نقد فروخته می‌شود. اما در پیمانکاری، شما به عنوان مجری موظف هستید هزینه‌های سنگین خرید مصالح، اجاره ماشین‌آلات و دستمزد کارگران را به‌صورت نقد و در لحظه پرداخت کنید، در حالی که درآمد شما در قالب “صورت‌وضعیت” و ماه‌ها بعد، آن هم پس از طی کردن پروسه‌های طولانی تأیید نظارت و کارفرما، وصول می‌شود.



این فاصله زمانی مرگبار میان “خروج پول از حساب شما” و “ورود پول به حساب شما”، همان دره مرگ مالی است که اگر برای آن پل محکمی نسازید، پروژه را خواهد بلعید. هدف این مقاله، ارائه نقشه راهی عملی برای مدیران پروژه و پیمانکاران است تا با عبور از نگاه سنتی به سود و زیان، بر شریان حیاتی سازمان خود یعنی جریان نقدینگی مسلط شوند و تعادل مثبت آن را تا تحویل قطعی پروژه حفظ کنند.

بخش اصلی موضوعات کلیدی شرح مختصر و نکات حیاتی اقدامات عملی و استراتژی‌ها

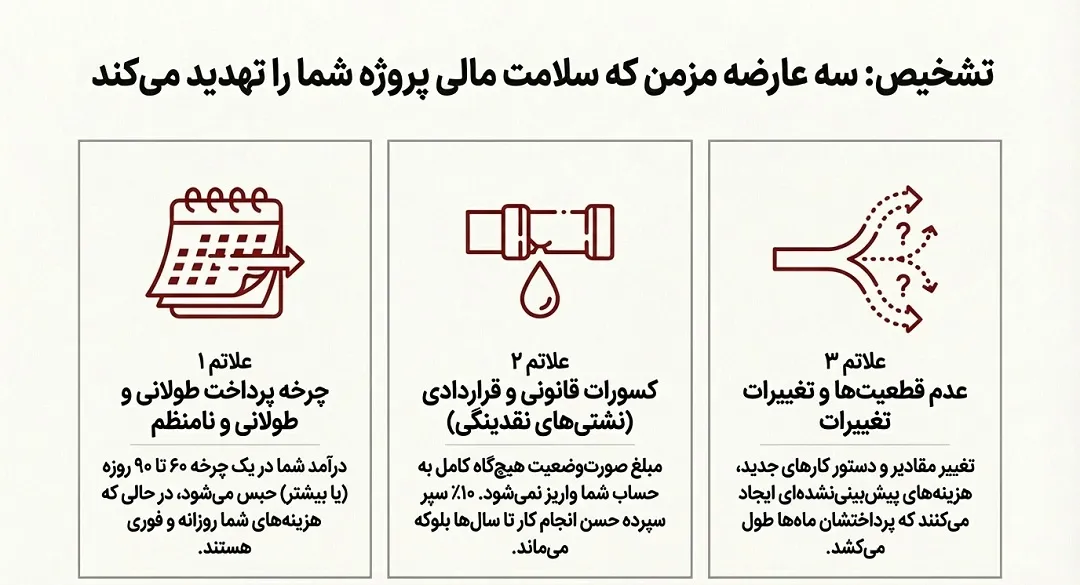

۱. مفهوم بنیادین پارادوکس سود و نقدینگی شرکت‌های سودده روی کاغذ، به دلیل نبود پول نقد ورشکست می‌شوند. نقدینگی حکم اکسیژن را دارد؛ بدون سود می‌توان مدتی زنده ماند، اما بدون نقدینگی فورا خفه می‌شوید.
۲. چالش‌های صنعت چرا مدیریت نقدینگی دشوار است؟

۱. چرخه پرداخت طولانی (۶۰ تا ۹۰ روز).



۲. کسورات قانونی و قراردادی (سپرده حسن انجام کار، بیمه، مالیات).



۳. عدم قطعیت‌ها و تغییرات پروژه.

شناخت دقیق «دره مرگ مالی» (فاصله زمانی بین پرداخت هزینه‌ها و وصول درآمد).
۳. کالبدشکافی مالی جریان‌های ورودی و خروجی

خروجی (نقد و فوری): مصالح، دستمزد، پیمانکاران جزء، بالاسری.



ورودی (با تأخیر و مشروط): پیش‌پرداخت، صورت‌وضعیت، تعدیل، آزادسازی تضامین.

قانون طلایی: به تأخیر انداختن جریان‌های خروجی (با توافق) و تسریع جریان‌های ورودی.
۴. استراتژی‌های طلایی راهکارهای مثبت نگه داشتن تراز

۱. پیش‌بینی بی‌رحمانه (Cash Flow Projection).



۲. بارگذاری مالی در ابتدا (Front-Loading).



۳. مدیریت تهاجمی صورت‌وضعیت‌ها.



۴. مذاکره هوشمند با زنجیره تأمین.

– تهیه برنامه زمان‌بندی مالی ماهانه.



– گنجاندن سود در آیتم‌های اولیه پروژه.



– ارسال دقیق و سریع صورت‌وضعیت و پیگیری مداوم امضاها.



– خرید اعتباری مصالح متناسب با زمان پرداخت کارفرما.

۵. دام‌های مرگبار اشتباهات رایج پیمانکاران

۱. جابجایی پول بین پروژه‌ها.



۲. خوش‌بینی مفرط در وصول مطالبات.



۳. خرید دارایی ثابت (ماشین‌آلات) با نقدینگی جاری.



۴. رشد سریع و کنترل‌نشده (Overtrading).

– استقلال مالی هر پروژه.



– در نظر گرفتن بافر زمانی (مثلاً ۱۵ روز تاخیر) برای پرداخت کارفرما.



– استفاده از لیزینگ یا اجاره به جای خرید نقدی تجهیزات.



– قبول پروژه‌ها متناسب با توان مالی شرکت.

۶. ابزارها و کنترل نقش تکنولوژی و چک‌لیست ضرورت یکپارچگی دفتر فنی و مالی. استفاده از نرم‌افزارهای ERP یا اکسل مشترک، و مرور ماهانه چک‌لیست مدیریت نقدینگی (ضمیمه ۱ مقاله).
۷. نکات حقوقی و اجرایی پرسش‌های متداول تأخیر کارفرما، سرمایه اولیه مورد نیاز، تعطیلی کارگاه.

– نیاز به نقدینگی معادل ۲۰ تا ۲۵٪ مبلغ پیمان برای شروع.



– در صورت تأخیر کارفرما: کاهش سرعت کار (Slow Down) به جای تعطیلی کامل.

مطالبی که در این مقاله خواهید خواند :

چرا مدیریت نقدینگی در پیمانکاری دشوار است؟ (چالش‌ها)

مدیریت پول در صنعت ساخت‌وساز شبیه به راه رفتن روی طناب است. سه عامل اصلی وجود دارد که تعادل مالی پیمانکاران را مدام تهدید می‌کند:

۱. چرخه پرداخت طولانی و نامنظم

برخلاف خرده‌فروشی که پول در لحظه رد و بدل می‌شود، در پیمانکاری شما باید کار را انجام دهید (هزینه کنید)، صورت‌وضعیت را تهیه کنید، تایید دستگاه نظارت را بگیرید، تایید کارفرما را اخذ کنید و سپس منتظر نوبت پرداخت در امور مالی کارفرما بمانید. این چرخه معمولاً بین ۶۰ تا ۹۰ روز (و در شرایط بد اقتصادی حتی بیشتر) طول می‌کشد. در تمام این مدت، شما باید حقوق پرسنل و پول فروشندگان مصالح را پرداخت کرده باشید.

۲. کسورات قانونی و قراردادی (نشتی‌های نقدینگی)

نکته‌ای که بسیاری از تازه‌کاران را غافلگیر می‌کند، این است که مبلغ صورت‌وضعیت هیچ‌گاه کامل به حساب شما واریز نمی‌شود.

  • سپرده حسن انجام کار (Retainage): معمولاً ۱۰٪ از هر پرداخت توسط کارفرما بلوکه می‌شود تا پایان دوره تضمین. این یعنی ۱۰٪ از “پول نقد” شما که می‌توانست صرف پروژه شود، تا سال‌ها حبس می‌شود.
  • بیمه و مالیات: کسورات اجباری که قبل از واریز وجه کسر می‌شوند یا باید بلافاصله پس از دریافت وجه پرداخت شوند.

۳. عدم قطعیت‌ها و تغییرات

پروژه‌های عمرانی به ندرت طبق نقشه اولیه پیش می‌روند. تغییر مقادیر کار (Variations)، دستور کارهای جدید و تأخیرات مجاز یا غیرمجاز، همگی باعث می‌شوند پیش‌بینی جریان نقدینگی دشوار شود. اغلب پیمانکاران هزینه‌های اضافی تغییرات را انجام می‌دهند اما ماه‌ها طول می‌کشد تا قیمت کارهای جدید تصویب و پرداخت شود.

مدیریت نقدینگی در پیمانکاری

آناتومی جریان نقدینگی در یک پروژه

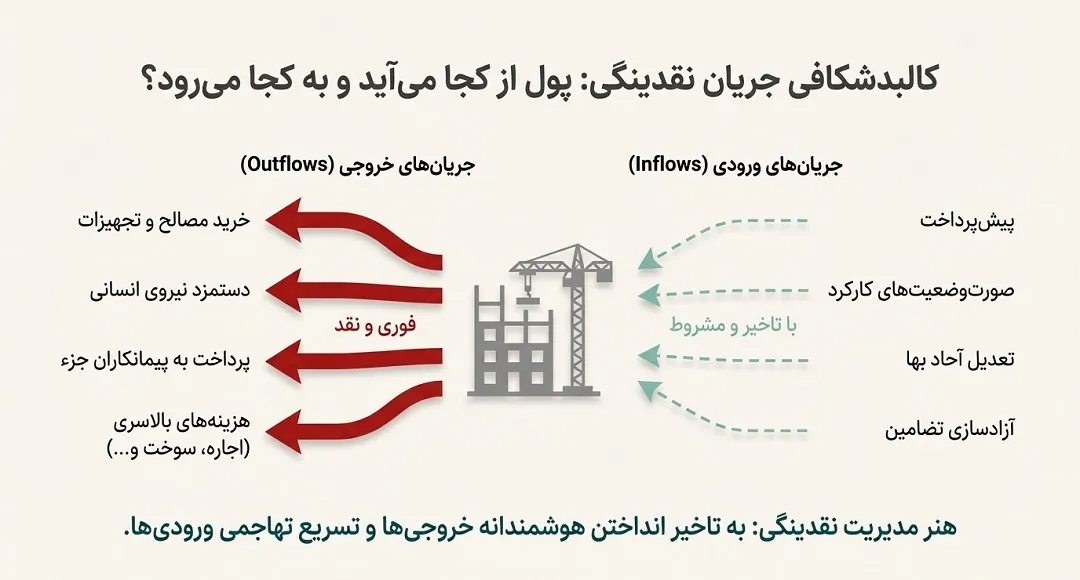

برای درمان مشکل، ابتدا باید کالبدشکافی دقیقی از جریان ورودی و خروجی پول داشته باشیم. درک زمان‌بندی این دو جریان، کلید موفقیت است.

جریان‌های خروجی (Outflows) – پول‌هایی که می‌روند

این هزینه‌ها معمولاً فوری و نقد هستند:

  • خرید مصالح و تجهیزات: سیمان، فولاد، آجر و… (اغلب نیاز به تسویه فوری یا کوتاه مدت دارند).
  • دستمزد نیروی انسانی: حقوق کارگران و مهندسان شوخی‌بردار نیست و باید سر ماه پرداخت شود.
  • پیمانکاران جزء: پرداخت به جوشکاران، گچ‌کاران و… بر اساس پیشرفت کار.
  • هزینه‌های بالاسری: اجاره دفتر، آب و برق کارگاه، سوخت ماشین‌آلات.

جریان‌های ورودی (Inflows) – پول‌هایی که می‌آیند

این درآمدها معمولاً با تاخیر و مشروط هستند:

  • پیش‌پرداخت: تنها تزریق نقدی بزرگ که معمولاً در ابتدای پروژه اتفاق می‌افتد و باید به مرور مستهلک شود.
  • صورت‌وضعیت‌های کارکرد: درآمد اصلی پروژه که ماهانه تنظیم می‌شود.
  • تعدیل آحاد بها: مبالغی برای جبران تورم (در قراردادهای مشمول تعدیل).
  • آزادسازی تضامین: بازگشت ضمانت‌نامه‌ها و سپرده حسن انجام کار در انتهای پروژه.

جریان های ورودی و خروجی مدیریت نقدینگی

نکته کلیدی: هنر مدیریت نقدینگی یعنی تلاش برای به تاخیر انداختن جریان‌های خروجی (بدون آسیب به پروژه) و تسریع جریان‌های ورودی.

۴ استراتژی طلایی برای نجات نقدینگی

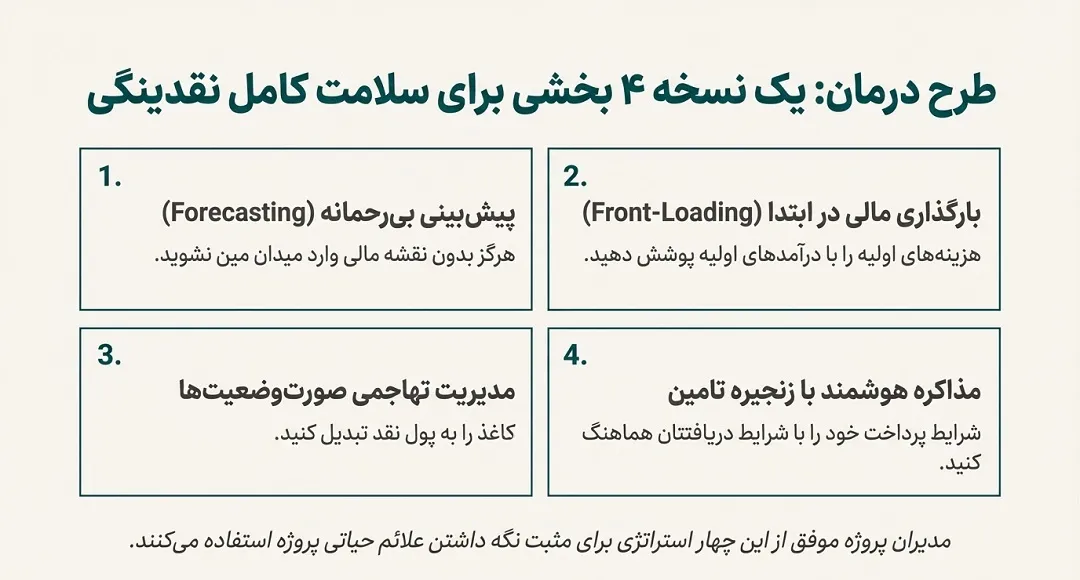

حال که مشکل را شناختیم، راهکار چیست؟ مدیران پروژه موفق از استراتژی‌های زیر برای مثبت نگه داشتن تراز نقدینگی استفاده می‌کنند:

۱. پیش‌بینی بی‌رحمانه (Forecasting)

هرگز بدون نقشه وارد میدان مین نشوید. شما باید یک برنامه زمان‌بندی مالی (Cash Flow Projection) داشته باشید که به شما بگوید در ماه پنجم پروژه دقیقاً چقدر ورودی و چقدر خروجی دارید. این پیش‌بینی باید هر ماه به‌روزرسانی شود. اگر می‌دانید در ماه آینده خرید میلگرد دارید و صورت‌وضعیت شما هنوز تایید نشده، باید از امروز به فکر تامین اعتبار باشید، نه روز خرید.

۲. استراتژی Front-Loading (بارگذاری مالی در ابتدای پروژه)

این یک تکنیک هوشمندانه (و گاهی بحث‌برانگیز) در زمان پیشنهاد قیمت است. پیمانکاران باتجربه سعی می‌کنند سود و هزینه‌های بالاسری خود را بیشتر روی آیتم‌های ابتدایی پروژه (مثل تجهیز کارگاه، خاکبرداری و فونداسیون) سرشکن کنند. این کار باعث می‌شود در ماه‌های اول که هزینه‌ها بالاست، پول نقد بیشتری دریافت کنند و فشار نقدینگی در شروع کار کاهش یابد.

۳. مدیریت تهاجمی صورت‌وضعیت‌ها

صورت‌وضعیت ارسالی، پول نقد نیست؛ فقط یک کاغذ است. تا زمانی که این کاغذ به چک تبدیل نشود، ارزشی ندارد.

  • دقت و سرعت: صورت‌وضعیت را دقیقاً در تاریخ مقرر و بدون نقص فنی ارسال کنید تا بهانه برای برگشت خوردن نداشته باشد.
  • پیگیری: یک نفر را مسئول پیگیری امضاها در اتاق‌های تو‌در‌توی دستگاه نظارت و کارفرما کنید. هر روز تاخیر در تایید، یعنی یک روز تاخیر در دریافت پول.

۴. مذاکره هوشمند با زنجیره تأمین (Supply Chain)

سعی کنید شرایط پرداخت به فروشندگان را با شرایط دریافت پول از کارفرما هماهنگ کنید. اگر کارفرما ۶۰ روزه پول می‌دهد، سعی کنید مصالح را با چک‌های ۶۰ یا ۹۰ روزه بخرید. استفاده از اعتبار بازار به جای پول نقد، فشار را از روی حساب بانکی شما برمی‌دارد.

4استراتژی طلایی برای نجات نقدینگی

نقش ابزارها و تکنولوژی

دوران مدیریت هزینه‌ها با دفترچه یادداشت گذشته است. برای کنترل نقدینگی به یکپارچگی نیاز دارید:

  • ارتباط دفتر فنی و مالی: واحد فنی (که می‌داند چه کاری انجام شده) و واحد مالی (که می‌داند چه پولی پرداخت شده) باید دائماً با هم در ارتباط باشند. استفاده از نرم‌افزارهای مدیریت پروژه یکپارچه (ERP) یا حتی شیت‌های اکسل مشترک و آنلاین، کمک می‌کند تا قبل از وقوع فاجعه از آن باخبر شوید.

۵ اشتباه مرگبار در مدیریت نقدینگی (دام‌های نامرئی)

حتی باتجربه‌ترین پیمانکاران نیز گاهی در دام‌های زیر گرفتار می‌شوند. دوری از این اشتباهات به اندازه انجام استراتژی‌های صحیح اهمیت دارد:

۱. جابجایی پول بین پروژه‌ها (Robbing Peter to pay Paul)

خطرناک‌ترین کار این است که پیش‌پرداخت پروژه “ب” را بردارید تا بدهی‌های پروژه “الف” را بدهید. این کار شاید مشکل امروز را حل کند، اما در نهایت باعث می‌شود در هر دو پروژه با کمبود نقدینگی مواجه شوید و یک مارپیچ سقوط ایجاد کنید. حساب هر پروژه باید مستقل باشد.

۲. سندرم “خوش‌بینی مفرط” در وصول مطالبات

هرگز فرض نکنید کارفرما دقیقاً در روز دهم ماه چک را پاس می‌کند. در برنامه‌ریزی‌های خود همیشه یک “بافر زمانی” (مثلاً ۱۵ روز تاخیر) برای پرداخت‌های کارفرما در نظر بگیرید.

۳. خرید دارایی ثابت با نقدینگی جاری

بسیاری از پیمانکاران به محض دریافت یک پول درشت، وسوسه می‌شوند ماشین‌آلات جدید بخرند. پول نقد پروژه (سرمایه در گردش) نباید صرف دارایی‌های ثابت شود. برای خرید ماشین‌آلات از لیزینگ یا وام‌های بلندمدت استفاده کنید، یا آن‌ها را اجاره کنید تا نقدینگی قفل نشود.

۴. رشد سریع و کنترل‌نشده (Overtrading)

گرفتن پروژه‌های زیاد بدون داشتن پشتوانه نقدینگی برای تجهیز اولیه، عامل اصلی ورشکستگی در دوران رونق است. هر پروژه جدید در ماه‌های اول “بعلنده نقدینگی” است؛ اگر ۵ پروژه را همزمان شروع کنید، ممکن است خفه شوید.

تسلط بر چالش‌های مدیریت نقدینگی در پروژه‌ها، یکی از پرتکرارترین مباحث در جلسات استخدامی است. برای آشنایی با مهم‌ترین پرسش‌های این حوزه و نحوه پاسخگویی به آن‌ها، می‌توانید مقاله جامع سوالات مصاحبه حسابداری پیمانکاری را بررسی کنید.

نتیجه‌گیری: پادشاهی به نام پول نقد

در پایان، به یاد داشته باشید که در صنعت پیمانکاری، عبارت قدیمی “Cash is King” (نقدینگی پادشاه است) یک شعار نیست، بلکه قانون بقاست. سود حسابداری تنها یک عدد در ترازنامه پایان سال است، اما نقدینگی چیزی است که چراغ کارگاه شما را روشن نگه می‌دارد.

مدیران پروژه‌ای که بتوانند شکاف زمانی میان هزینه‌ها و درآمدها را مدیریت کنند، حتی در سخت‌ترین شرایط اقتصادی نیز نه تنها زنده می‌مانند، بلکه رشد می‌کنند. پس از امروز، علاوه بر کنترل کیفیت بتن و جوش، چشمتان به عقربه جریان نقدینگی پروژه نیز باشد.

نتیجه‌گیری: پادشاهی به نام پول نقد

ضمیمه ۱: چک‌لیست ماهانه مدیریت نقدینگی (ویژه مدیران پروژه)

پیش از شروع هر ماه، این ۵ سوال را از خود بپرسید:

  1. آیا برنامه جریان نقدینگی (Cash Flow Plan) برای ۳ ماه آینده به‌روزرسانی شده است؟
  2. آیا تمام صورت‌وضعیت‌های کارکرد ماه قبل تایید نهایی شده‌اند؟
  3. آیا سررسید چک‌های پرداختی به تامین‌کنندگان با زمان احتمالی دریافت پول از کارفرما همخوانی دارد؟
  4. آیا امکان آزادسازی بخشی از کسورات (مثل سپرده حسن انجام کار) وجود دارد؟
  5. آیا برای هزینه‌های پیش‌بینی نشده (۱۰٪ ریسک) ذخیره نقدینگی داریم؟

ضمیمه۲ : الگوی ساده جدول پیش‌بینی نقدینگی (Sample Template)

برای مدیریت بهتر، پیشنهاد می‌شود جدولی مشابه زیر در اکسل ایجاد کنید و ماهانه آن را به‌روزرسانی نمایید:

ماه پروژه شرح فعالیت عمده ورودی‌های پیش‌بینی شده (Inflow) خروجی‌های پیش‌بینی شده (Outflow) تراز ماهانه (Net) تراز تجمعی (Cumulative) وضعیت
ماه ۱ تجهیز کارگاه / پیش‌پرداخت ۲,۰۰۰ (پیش‌پرداخت) ۱,۵۰۰ (خرید تجهیزات) +۵۰۰ +۵۰۰ ✅ مثبت
ماه ۲ خاکبرداری ۰ (هنوز تایید نشده) ۸۰۰ (ماشین‌آلات) -۸۰۰ -۳۰۰ ⚠️ هشدار (کسری)
ماه ۳ فونداسیون / دریافت کارکرد ۱ ۱,۲۰۰ (صورت‌وضعیت ۱) ۹۰۰ (بتن و میلگرد) +۳۰۰ ۰ ⚪️ سربه‌سر

نکته: ستون “تراز تجمعی” مهم‌ترین بخش است که نشان می‌دهد در پایان هر ماه چقدر پول در حساب دارید یا چقدر کسری دارید.

ضمیمه۳ : نمونه نامه رسمی درخواست پرداخت (جهت تسریع وصول مطالبات)

موضوع: درخواست تسریع در پرداخت صورت‌وضعیت شماره [X] – پروژه [نام پروژه]

احتراماً، پیرو ارسال صورت‌وضعیت قطعی شماره [X] به مبلغ [مبلغ] ریال در تاریخ [تاریخ] و با توجه به گذشت بیش از [تعداد] روز از موعد مقرر پرداخت طبق ماده [شماره ماده] قرارداد؛

به استحضار می‌رساند تاخیر در تزریق نقدینگی، موجب اخلال در تامین مصالح ضروری (از جمله سیمان/فولاد) و کندی روند پیشرفت فیزیکی پروژه گردیده است. لذا خواهشمند است دستور فرمایید جهت جلوگیری از توقف عملیات اجرایی و تحمیل هزینه‌های بالاسری مضاعف، نسبت به پرداخت مبلغ مذکور اقدام مقتضی مبذول فرمایند.

پیشاپیش از حسن همکاری جنابعالی سپاسگزاریم.

با احترام [نام مدیر عامل / مدیر پروژه]

به گفته استاد یوسف چکاه:

«من یوسف چکاه، در طول سال‌هایی که افتخار همکاری و ارائه مشاوره به صدها پیمانکار، مدیر مالی و حسابدار را داشته‌ام، یک چالش مشترک را در بین همه آن‌ها دیده‌ام: دغدغه مالیات و مدیریت مالی قراردادهای پیمانکاری. حسابداری پیمانکاری با حسابداری فروشگاهی و بازرگانی تفاوت‌های اساسی دارد و بدون تسلط بر آن، سرمایه و سود پروژه از بین می‌رود.»

پرسش و پاسخ‌های متداول

در اینجا به ۳ سوال رایج که ذهن اکثر پیمانکاران را درگیر می‌کند، پاسخ می‌دهیم:

۱. چرا با وجود اینکه صورت‌وضعیت‌های ما سودده هستند، حساب بانکی شرکت خالی است؟

این همان تفاوت کلاسیک “سود حسابداری” و “جریان نقدینگی” است. شما ممکن است در صورت‌وضعیت خود ۲۰٪ سود شناسایی کرده باشید، اما چون ۱۰٪ آن به عنوان حسن انجام کار کسر شده و پرداخت اصل چک هم ۳ ماه دیگر انجام می‌شود، فعلاً پولی در حساب ندارید. سود، تضمین‌کننده بقای بلندمدت است، اما نقدینگی سوخت روزانه شماست. تا زمان نقد شدن چک، سود شما فقط روی کاغذ وجود دارد.

۲. برای شروع یک پروژه جدید، چقدر نقدینگی (سرمایه در گردش) نیاز دارم؟

قانون نانوشته‌ای در پیمانکاری وجود دارد که می‌گوید شما باید توانایی تأمین مالی پروژه را برای حداقل ۳ ماه اول یا ۲۰ تا ۲۵ درصد مبلغ کل پیمان داشته باشید. تکیه صرف به پیش‌پرداخت خطرناک است، زیرا پروسه اداری آزادسازی پیش‌پرداخت گاهی زمان‌بر است و هزینه‌های تجهیز کارگاه معمولاً بیشتر از برآورد اولیه است.

۳. اگر کارفرما در پرداخت صورت‌وضعیت تأخیر کرد، آیا باید کارگاه را تعطیل کنم؟

از نظر حقوقی (طبق شرایط عمومی پیمان)، تأخیر در پرداخت به پیمانکار حق تعلیق می‌دهد، اما از نظر استراتژیک، “قهر کردن” و تعطیلی کارگاه آخرین گزینه است. تعطیلی کارگاه هزینه‌های بالاسری شما را قطع نمی‌کند (هنوز باید حقوق نگهبان و اجاره را بدهید) و رابطه با کارفرما را تخریب می‌کند. بهترین راهکار، کاهش سرعت کار (Slow Down) در فعالیت‌های پرهزینه و تمرکز روی فعالیت‌های کم‌هزینه اما زمان‌بر است تا ضمن حفظ حضور در کارگاه، فشار مالی کاهش یابد.

5/5 - (3 امتیاز)

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
