انواع قرارداد پروژه های عمرانی

انواع قراردادهای عمرانی

بیایید با هم روراست باشیم؛ ما مهندسان عمران معمولاً عاشق محاسبات سازه‌ای دقیق، نقشه‌های اجرایی بی‌نقص و تماشای بتن‌ریزی فونداسیون هستیم. شاید فکر کنیم اگر دانش فنی‌مان قوی باشد، موفقیت پروژه تضمین شده است. اما بعد از ۲۰ سال خاک کارگاه خوردن و مدیریت ده‌ها پروژه ریز و درشت، یک حقیقت تلخ را با پوست و گوشتم لمس کرده‌ام: یک قرارداد بد، می‌تواند فنی‌ترین و مهندسی‌ترین پروژه دنیا را هم زمین بزند.

کتاب اصول حسابداری مالی پیشرفته (یوسف چکاه)

با رویکرد مالیاتی ، اجرایی و پروژه محور

کتاب اصول حسابداری پیشرفته یوسف چکاه

قرارداد فقط یک مشت کاغذ برای بایگانی در زونکن‌های اداری نیست؛ قرارداد دقیقاً همان جایی است که سود یا زیان شما رقم می‌خورد. یادم می‌آید چند سال پیش در یک پروژه مسکونی، فقط به خاطر انتخاب اشتباه نوع قرارداد در زمان تورم، حاشیه سود ۲۰ درصدی ما تبدیل به ۵ درصد ضرر خالص شد؛ آن هم در حالی که کیفیت اجرا عالی بود!

انواع قراردادهای عمرانی

در این مقاله می‌خواهم برخلاف کتاب‌های خشک دانشگاهی، تجربه کف کارگاه را روی میز بگذارم. قول می‌دهم پیچیده‌ترین اصطلاحات حقوقی و پیمانکاری را به زبان ساده کارگاهی باز کنم تا بتوانید بهترین مدل را برای پروژه خودتان انتخاب کنید و در تله‌های مالی گیر نیفتید.

چرا انتخاب مدل قرارداد، مهم‌ترین خشت اول پروژه است؟

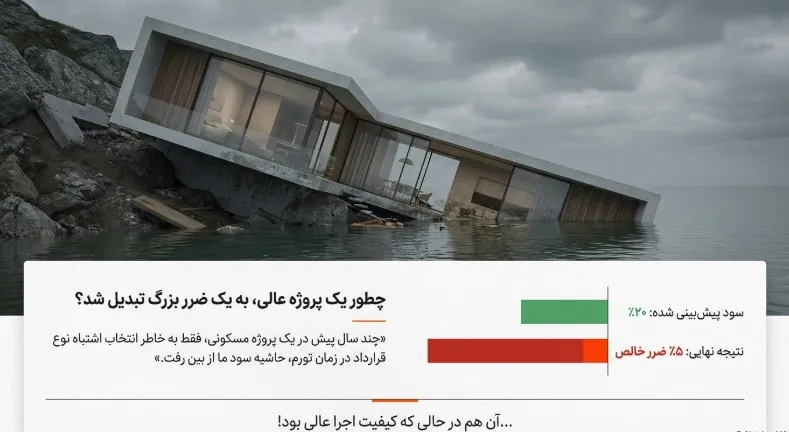

آن داستان ضرر و زیانی که در مقدمه گفتم، متاسفانه فقط یک نمونه کوچک بود. بگذارید خیالتان را راحت کنم: قرارداد، «نقشه راه مالی» و ابزار «تقسیم ریسک» پروژه شماست.

انتخاب مدل قرارداد، مهم‌ترین خشت اول پروژه

تصور کنید وارد یک زمین فوتبال شده‌اید، اما هیچکس به شما نگفته که وظیفه‌تان حمله است یا دفاع! داور هم قوانین مشخصی ندارد. نتیجه چه می‌شود؟ قطعاً بازی به دعوا و هرج‌وجرح کشیده می‌شود. قرارداد عمرانی دقیقاً حکم همین قوانین بازی را دارد. اگر همان اول کار مشخص نکنیم که وقتی قیمت میلگرد گران شد، یا وقتی باران سیل‌آسا کار را تعطیل کرد، هزینه پای چه کسی است، وسط پروژه کار به دادگاه و شورای حل اختلاف می‌کشد.

تجربه من فریاد می‌زند که انتخاب اشتباه در این مرحله اولیه، یعنی خریدن بلیت یک طرفه برای دعواهای حقوقی چند ساله در پایان کار. پس بیایید قبل از اینکه کلنگ را به زمین بزنیم، قلم را درست روی کاغذ بچرخانیم.

دسته‌بندی قراردادها بر اساس نحوه پرداخت (مهم‌ترین بخش)

خب، بیایید تعارف را کنار بگذاریم. در نهایت در دنیای ساخت‌وساز، همه چیز به پول و نحوه پرداخت آن برمی‌گردد.

در دنیای مهندسی، ما قراردادها را معمولاً از دو زاویه نگاه می‌کنیم:

۱. پول چطور پرداخت می‌شود؟

۲. چه کسی مسئول چه کاری است؟

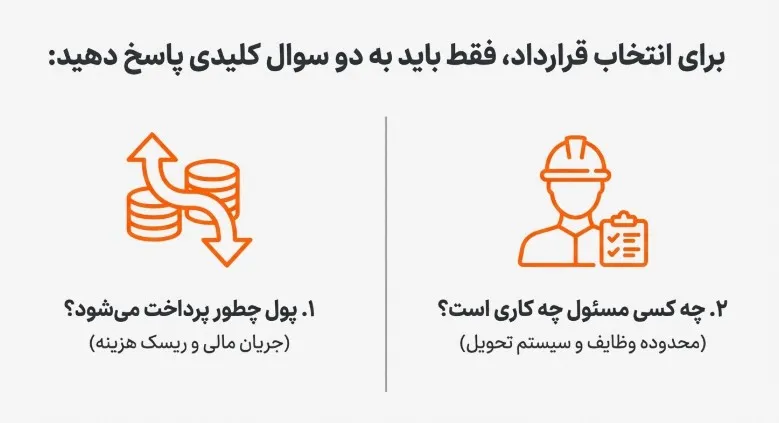

در این بخش اول که حیاتی‌ترین بخش هم هست، می‌خواهیم ببینیم جیب کارفرما و جیب پیمانکار در هر مدل چطور به هم وصل می‌شود و ریسک مالی کجاست.

دسته‌بندی قراردادها بر اساس نحوه پرداخت قراردادهای پیمانکاری

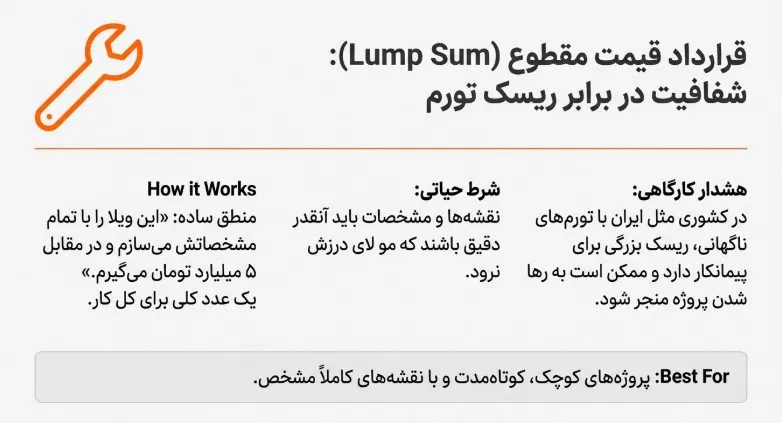

قرارداد قیمت مقطوع یا سرجمع (Lump Sum)؛ وقتی همه چیز شفاف است

اولین و شاید ساده‌ترین شکل معامله، قرارداد «قیمت مقطوع» یا همان Lump Sum است. منطق این قرارداد خیلی ساده است: من به عنوان پیمانکار می‌گویم “این ویلا را با تمام مشخصاتش می‌سازم و در مقابل ۵ میلیارد تومان می‌گیرم.” تمام!

اینجا یک عدد کلی توافق می‌شود. اما صبر کنید! این سادگی یک شرط حیاتی و بزرگ دارد: نقشه‌ها و مشخصات باید آنقدر دقیق باشند که مو لای درزش نرود. اگر نقشه مبهم باشد، پیمانکار قیمت را بالا می‌برد تا ریسک را پوشش دهد.

از تجربه خودم بگویم؛ این قرارداد در کشورهایی با اقتصاد پایدار عالی است، اما در کشوری مثل ایران با تورم‌های ناگهانی، ریسک بزرگی برای پیمانکار دارد. اگر قرارداد را طولانی‌مدت (مثلاً ۲ ساله) به صورت قیمت مقطوع ببندید و ناگهان سیمان سه برابر شود، پیمانکار بیچاره می‌شود و احتمالاً کار را رها می‌کند.

نتیجه: این مدل فقط برای پروژه‌های کوچک، کوتاه‌مدت و با نقشه‌های کاملاً مشخص مناسب است.

قرارداد قیمت مقطوع یا سرجمع پیمانکاری

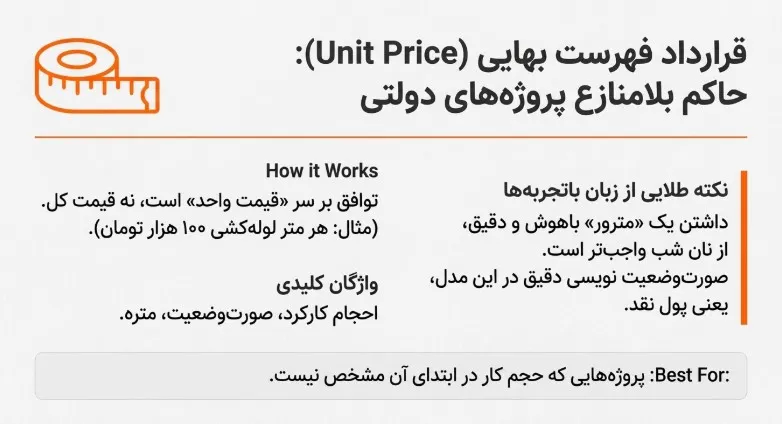

قرارداد فهرست بهایی (Unit Price)؛ حاکم بلامنازع پروژه‌های دولتی

اما همیشه که نقشه‌ها کامل نیست! یا شاید ندانیم دقیقاً در زیر زمین چقدر سنگ داریم و چقدر خاکبرداری لازم است. پس قیمت مقطوع اینجا کار نمی‌کند چون حجم کار معلوم نیست. راه حل چیست؟ قرارداد «فهرست بهایی».

این متداول‌ترین نوع قرارداد در ایران، به خصوص در پروژه‌های دولتی است. اینجا ما سر قیمت کل توافق نمی‌کنیم، بلکه سر «قیمت واحد» توافق می‌کنیم. مثلاً می‌گوییم: “من بابت هر متر لوله‌کشی ۱۰۰ هزار تومان می‌گیرم، حالا چه ۱۰ متر لوله بکشیم چه ۱۰۰۰ متر.”

در این سیستم، کلمات کلیدی مثل «احجام کارکرد»، «صورت‌وضعیت» و «متره» حرف اول و آخر را می‌زنند. شما کار می‌کنید، آخر ماه اندازه می‌گیرید و پولش را می‌گیرید. تجربه من می‌گوید در این قراردادها، داشتن یک «مترور» (کسی که کارها را اندازه‌گیری و صورت‌جلسه می‌کند) باهوش و دقیق، از نان شب واجب‌تر است. اگر نتوانید کاری را که انجام داده‌اید دقیق توی صورت‌وضعیت بیاورید، انگار اصلاً کاری نکرده‌اید. صورت‌وضعیت نویسی دقیق در این مدل، یعنی پول نقد.

قرارداد فهرست بهایی پیمانکاری

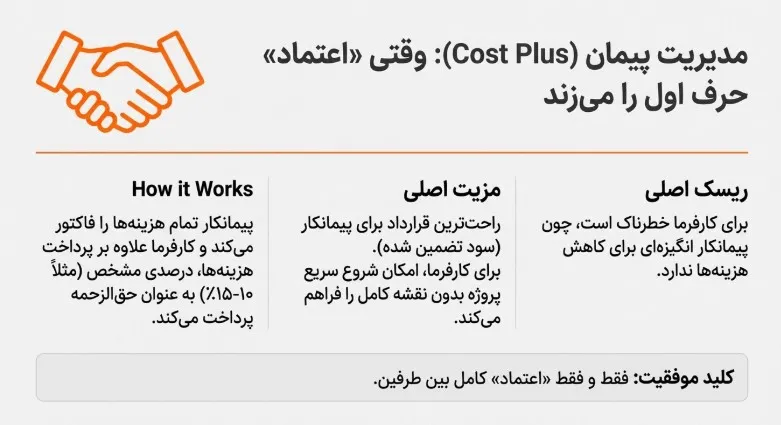

قرارداد بازپرداخت هزینه (Cost Plus) یا مدیریت پیمان؛ بر پایه اعتماد

نوع سوم، قراردادهای «درصدی» یا «مدیریت پیمان» (Management Contracting) است. گاهی کارفرما وقت ندارد، نقشه‌ها حاضر نیست، اما می‌خواهد کار سریع شروع شود. یا شاید کارفرمایی دارید که می‌گوید “پولش مهم نیست، من بهترین کیفیت را می‌خواهم”.

مکانیزم این قرارداد اینطور است: پیمانکار هرچه خرج کرد (از خرید مصالح تا حقوق کارگر) را فاکتور می‌کند و به کارفرما می‌دهد. کارفرما هزینه‌ها را پرداخت می‌کند و روی کل هزینه‌ها، یک درصد مشخص (مثلاً ۱۰ تا ۱۵ درصد) به عنوان سود یا حق‌الزحمه به پیمانکار می‌دهد.

این مدل از نظر من «راحت‌ترین» قرارداد برای پیمانکار است، چون عملاً هیچ ریسک مالی ندارد؛ سودش تضمین شده است. اما برای کارفرما می‌تواند خطرناک باشد، چون اگر کنترلی نباشد، پیمانکار انگیزه‌ای برای ارزان تمام کردن کار ندارد (هرچه خرج بیشتر شود، سود درصدی او هم بیشتر می‌شود!).

به همین خاطر، کلید این قرارداد فقط و فقط یک کلمه است: «اعتماد». اگر اعتماد کامل بین طرفین نباشد، این قرارداد به بن‌بست می‌خورد.

قرارداد بازپرداخت هزینه یا مدیریت پیمان

دسته‌بندی بر اساس محدوده وظایف؛ کی مسئول چیه؟

تا اینجا حسابی درباره نحوه پول دادن حرف زدیم. اما سوال مهم‌تر این است: چه کسی طراحی می‌کند؟ چه کسی آجر روی آجر می‌گذارد؟ چه کسی جنس می‌خرد؟

قراردادها بر اساس «سیستم تحویل پروژه» (Project Delivery System) هم دسته‌بندی می‌شوند. یعنی اینکه آیا کل کار دست یک نفر است یا بین چند شرکت تقسیم شده است؟ بیایید نگاهی به روش‌های اجرایی بیندازیم.

روش سه عاملی (Design-Bid-Build)؛ روش سنتی و پردردسر؟

این همان روش کلاسیک است که احتمالاً همه می‌شناسید. سه ضلع مثلث: کارفرما، مشاور و پیمانکار.

در این روش، اول مشاور نقشه‌ها را طراحی می‌کند. بعد مناقصه برگزار می‌شود و پیمانکار انتخاب می‌شود تا آن نقشه‌ها را بسازد.

اگر بخواهم با لحنی کلافه از تجربه‌ام بگویم، بزرگترین مشکل این روش «پاس‌کاری» است. پیمانکار وسط کار می‌گوید: “این نقشه اجرایی نیست و غلط است”. مشاور می‌گوید: “تو بلد نیستی اجرا کنی”. کارفرما هم این وسط گیر می‌کند!

اگر نقشه غلط باشد، پیمانکار تقصیر مشاور می‌اندازد و مشاور سعی می‌کند تقصیر را گردن نحوه اجرا بیندازد. این روش معمولاً زمان‌بر است (چون مراحل باید پشت سر هم انجام شوند)، اما برای کارفرماهایی که می‌خواهند روی ریزترین جزئیات نظارت داشته باشند و قدرت دست خودشان باشد، هنوز استفاده می‌شود.

روش سه عاملی پیمانکاری

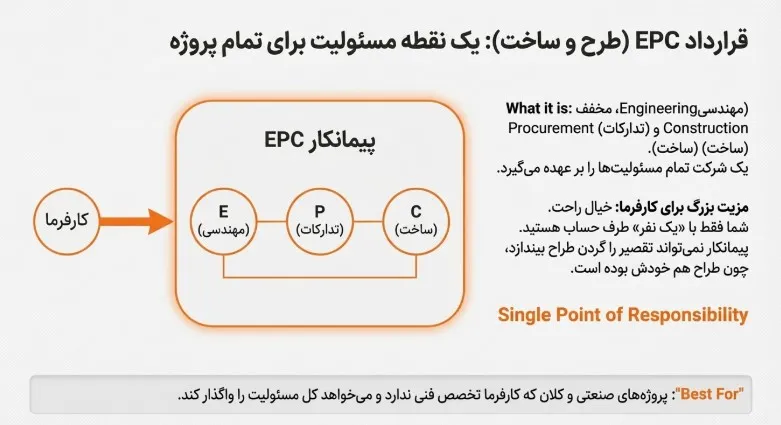

قرارداد EPC (طرح و ساخت)؛ یک نفر برای همه چیز

برای فرار از دعواهای روش سنتی و سرعت بخشیدن به کار، دنیا به سمت مدل EPC رفت. قهرمان مدرن پروژه‌های بزرگ!

EPC مخفف Engineering (مهندسی)، Procurement (تدارکات) و Construction (ساخت) است. یعنی یک شرکت غول‌پیکر می‌آید و می‌گوید: “من هم طراحی می‌کنم، هم جنسش را می‌خرم و هم می‌سازم.”

مزیت بزرگ EPC برای کارفرما این است که خیالش راحت است چون فقط با «یک نفر» طرف حساب است. اگر مشکلی پیش بیاید، پیمانکار نمی‌تواند بگوید “تقصیر طراح بود”، چون طراح هم خودش بوده است! این روش خوراک پروژه‌های صنعتی، پتروشیمی‌ها و پروژه‌های کلان است که کارفرما تخصص فنی ندارد و می‌خواهد کل مسئولیت را واگذار کند (Single Point of Responsibility).



فاکتورهای طلایی برای انتخاب قرارداد مناسب (چک‌لیست نهایی)

خب، به پایان مقاله رسیدیم. احتمالاً می‌پرسید “بالاخره کدام قرارداد بهتر است؟”. پاسخ من مثل همیشه این است: «هیچ قراردادی بهترین نیست؛ همه چیز به شرایط پروژه شما بستگی دارد.»

برای اینکه راحت‌تر تصمیم بگیرید، این چک‌لیست ذهنی را همیشه همراه داشته باشید:

  • اگر نقشه‌هایتان کامل و دقیق است و پروژه کوچک است، بروید سراغ قیمت مقطوع (Lump Sum).
  • اگر پروژه مبهم است و احجام کار مشخص نیست، بهترین گزینه فهرست بها (Unit Price) است.
  • اگر سرعت برایتان حیاتی است، نقشه‌ها آماده نیست و به پیمانکار اعتماد کامل دارید، مدیریت پیمان (Cost Plus) عالی است.
  • اگر تخصص فنی ندارید و می‌خواهید یک نفر صفر تا صد مسئولیت را گردن بگیرد، قرارداد EPC انتخاب شماست.

قرارداد عمرانی

امیدوارم این مقاله توانسته باشد دید شما را نسبت به دنیای پیچیده قراردادها باز کند. به یاد داشته باشید، وقت گذاشتن روی تنظیم یک قرارداد اصولی، بهترین سرمایه‌گذاری شما برای آرامش در طول پروژه است.

پرسش و پاسخ متداول

۱. سوال: در شرایط اقتصادی فعلی که قیمت مصالح مدام تغییر می‌کند (تورم بالا)، بستن کدام نوع قرارداد برای پروژه خطرناک‌تر است؟

پاسخ: طبق تجربه مطرح شده در مقاله، در شرایط تورمی، قرارداد «قیمت مقطوع» (Lump Sum) پرریسک‌ترین گزینه است. در این روش چون پیمانکار متعهد می‌شود پروژه را با یک قیمت ثابت تمام کند، اگر قیمت‌ها ناگهان بالا برود (مثل گران شدن میلگرد)، پیمانکار توان مالی خود را از دست می‌دهد و پروژه متوقف یا نیمه‌کاره رها می‌شود. این قرارداد فقط زمانی توصیه می‌شود که تورم پایین باشد و نقشه‌ها کاملاً دقیق باشند.

۲. سوال: اگر بخواهم خیالم از بابت کیفیت مصالح راحت باشد و دقیقاً بدانم پولم کجا خرج می‌شود، کدام قرارداد را پیشنهاد می‌کنید؟

پاسخ: بهترین گزینه برای شما قرارداد «مدیریت پیمان» (MC) است. در این روش، پیمانکار شریک و امین شماست و فقط درصدی از هزینه‌ها را به عنوان حق‌الزحمه می‌گیرد. تمام فاکتورهای خرید مصالح و دستمزدها مستقیماً به نام شما صادر می‌شود و همه چیز شفاف است. این روش برای کسانی که می‌خواهند روی کیفیت و هزینه‌ها نظارت لحظه‌ای داشته باشند، عالی است.

۳. سوال: من وقت و تخصص فنی ندارم که درگیر دعوای بین طراح و سازنده شوم؛ می‌خواهم پروژه را راحت تحویل بگیرم. راه‌حل چیست؟

پاسخ: شما باید به سراغ قرارداد «طرح و ساخت» (EPC) یا همان «کلید در دست» بروید. در این مدل، مسئولیت طراحی، خرید کالا و ساخت، همگی با یک پیمانکار است. دیگر خبری از پاسکاری مسئولیت بین طراح و سازنده نیست و پیمانکار مسئول صفر تا صد پروژه است؛ شما فقط نتیجه نهایی (ساختمان تکمیل شده) را تحویل می‌گیرید.
