تفاوت مدیریت پیمان و پیمانکاری

تفاوت مدیریت پیمان و پیمانکاری

تصور کنید پس از ماه‌ها برنامه‌ریزی و تأمین بودجه، کلنگ ساخت پروژه ساختمانی خود را به زمین زده‌اید. همه‌چیز روی کاغذ عالی به نظر می‌رسد، اما با گذشتِ تنها چند ماه، ورق برمی‌گردد. قیمت مصالح ناگهان اوج می‌گیرد، پیمانکار از کمبود بودجه گلایه می‌کند و شما در بازدیدهای کارگاهی احساس می‌کنید کیفیتی که انتظارش را داشتید، در حال قربانی شدن است. این سناریوی ترسناک، کابوس شبانه بسیاری از کارفرمایان و مالکان زمین است که متاسفانه ریشه در یک تصمیم اشتباه در روز اول دارد: انتخاب نادرست نوع قرارداد.

اگر تصمیم گرفته‌اید وارد دنیای حسابداری شوید و به دنبال آموزش جامع و کاربردی هستید، برای انتخاب مسیری مطمئن و حرفه‌ای، به شما پیشنهاد می‌کنیم به صفحه بهترین آموزشگاه حسابداری در شیراز مراجعه کنید.

تفاوت پیمانکاری و مدیریت پیمان

در صنعت ساختمان، موفقیت یک پروژه تنها به نقشه معماری خوب یا سرمایه زیاد وابسته نیست؛ بلکه “روش اجرای کار” است که تعیین می‌کند آیا پروژه شما با سود و کیفیت به پایان می‌رسد یا به چاه ویل هزینه‌ها تبدیل می‌شود. در این میان، دو روش اصلی و پرطرفدار پیش روی شماست: روش سنتی پیمانکاری عمومی (General Contracting) و روش مدرن‌تر مدیریت پیمان (Construction Management).

کتاب اصول حسابداری مالی پیشرفته (یوسف چکاه)

با رویکرد مالیاتی ، اجرایی و پروژه محور

کتاب اصول حسابداری پیشرفته یوسف چکاه

بسیاری از افراد این دو واژه را به جای هم به کار می‌برند، در حالی که تفاوت آن‌ها زمین تا آسمان است. یکی کلید پروژه را از شما می‌گیرد و دیگری در کنار شما می‌ایستد. یکی به دنبال حاشیه سود خود در خرید مصالح است و دیگری به دنبال شفافیت در تک‌تک فاکتورها.

تفاوت پیمان و مدیریت پیمان

در این مقاله قصد داریم بدون پیچیدگی‌های فنی، تفاوت ماهیتی این دو روش را بررسی کنیم. اگر می‌خواهید بدانید کدام قرارداد “ریسک‌های مالی” را از دوش شما برمی‌دارد و کدام‌یک “کیفیت ساخت” را تضمین می‌کند، تا انتهای این مطلب همراه ما باشید. انتخاب اشتباه در این مرحله، می‌تواند میلیاردها تومان هزینه پنهان روی دستتان بگذارد.

مدیریت صحیح جریان وجوه نقد در پروژه‌ها بدون در نظر گرفتن تعهدات مالیاتی ممکن نیست. اگر می‌خواهید محاسبات خود را دقیق انجام دهید، آموزش تخصصی ما در خصوص مالیات بر ارزش افزوده در شرکت‌های پیمانکاری راهنمای کاملی برای شما خواهد بود.

پیمانکاری عمومی (General Contracting) چیست؟

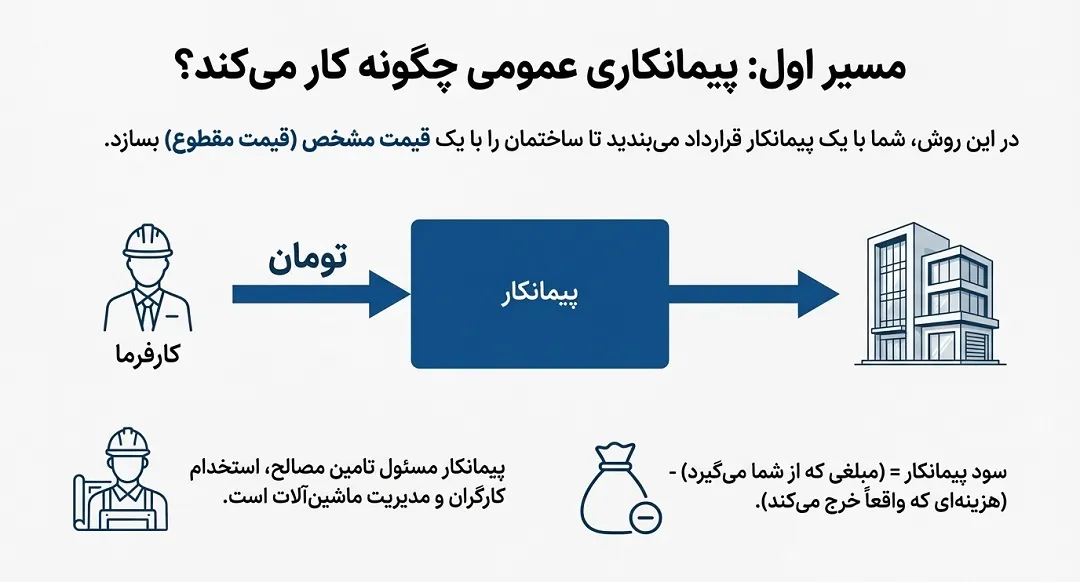

پیمانکاری عمومی یا همان روش سنتی، روشی است که همه ما کم‌وبیش با آن آشناییم. در این روش، شما به عنوان کارفرما با یک پیمانکار قرارداد می‌بندید تا ساختمان را با یک قیمت مشخص (قیمت مقطوع) یا بر اساس فهرست‌بها بسازد.

در اینجا، پیمانکار پادشاهِ کارگاه است. او مسئول تامین مصالح، استخدام کارگران و مدیریت ماشین‌آلات است. سود پیمانکار در این روش، تفاوت بین “مبلغی است که از شما می‌گیرد” و “هزینه‌ای که واقعاً خرج می‌کند” است.

پیمانکاری عمومی چیست؟

مدیریت پیمان (Construction Management – MC) چیست؟

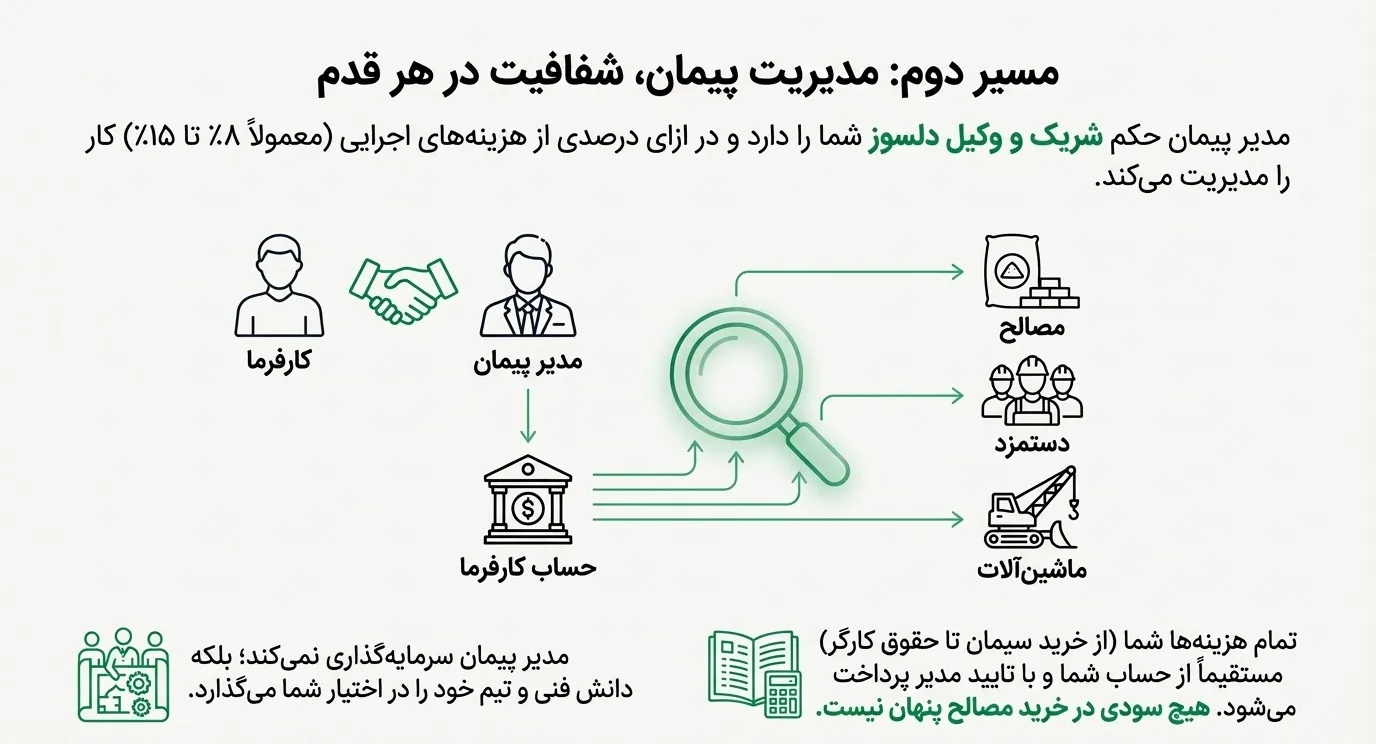

مدیریت پیمان (MC) داستانی کاملاً متفاوت دارد. در این روش، مدیر پیمان حکم شریک و وکیل دلسوز شما را دارد. او سرمایه‌گذاری نمی‌کند و مصالح را از جیب خود نمی‌خرد؛ بلکه در ازای دریافت درصدی از هزینه‌های اجرایی (معمولاً بین ۸ تا ۱۵ درصد)، دانش فنی و تیم مدیریتی خود را در اختیار شما می‌گذارد.

در مدیریت پیمان، تمام هزینه‌ها (از خرید سیمان تا حقوق کارگر) مستقیماً از حساب شما و با تایید مدیر پرداخت می‌شود. در اینجا هیچ سودی در خرید مصالح پنهان نیست و شفافیت حرف اول را می‌زند.

مدیریت پیمان چیست؟

تفاوت‌های کلیدی: چرا این انتخاب سرنوشت‌ساز است؟

شاید بپرسید “خب، در نهایت ساختمان ساخته می‌شود، چه فرقی می‌کند؟” پاسخ در سه کلمه خلاصه می‌شود: ریسک، کیفیت و منافع.

۱. تفاوت در ریسک مالی و کیفیت

  • در پیمانکاری: معمولاً ریسک نوسان قیمت‌ها با پیمانکار است (مگر اینکه قرارداد تعدیل داشته باشد). وقتی قیمت‌ها بالا می‌رود، پیمانکار برای اینکه ضرر نکند یا سودش کم نشود، ممکن است ناخودآگاه یا آگاهانه از کیفیت مصالح بکاهد.
  • در مدیریت پیمان: ریسک نوسان قیمت با کارفرماست، اما چون مدیر پیمان “درصدی” کار می‌کند، هیچ انگیزه‌ای برای استفاده از مصالح ارزان یا بی‌کیفیت ندارد. او همیشه بهترین کیفیت را پیشنهاد می‌دهد چون اعتبار خودش در گرو ساخت یک پروژه بی‌نقص است.

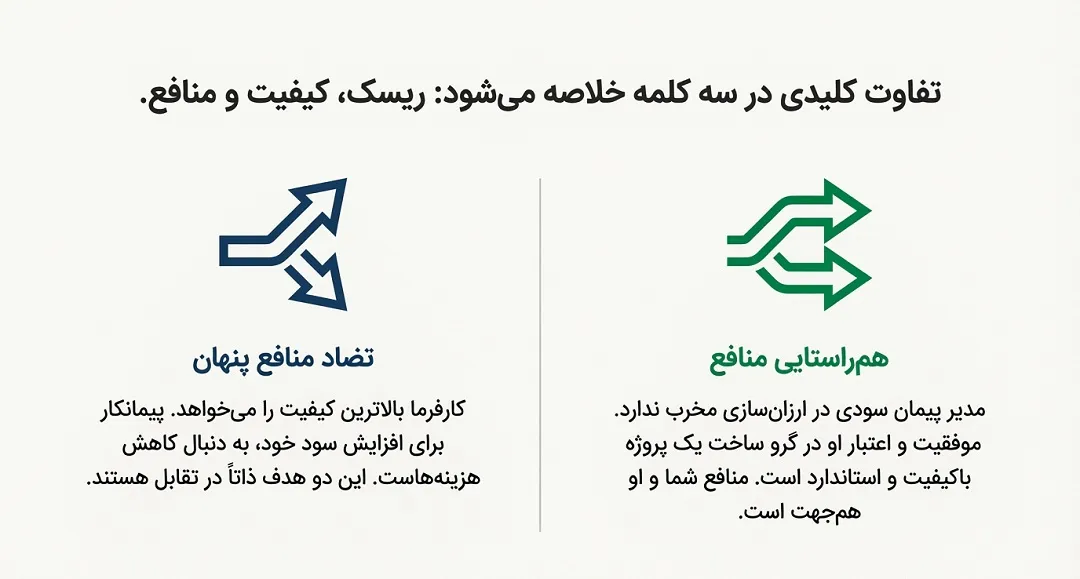

تفاوت در ریسک مالی و کیفیت و منافع

۲. تفاوت در سود و منافع (تضاد یا تعامل؟)

  • در پیمانکاری: یک تضاد منافع پنهان وجود دارد. کارفرما می‌خواهد کار با بالاترین کیفیت انجام شود، اما پیمانکار می‌خواهد کار با کمترین هزینه تمام شود تا سودش بیشتر شود.
  • در مدیریت پیمان: منافع هم‌راستا است. هرچه پروژه سریع‌تر و استانداردتر پیش برود، مدیر پیمان سریع‌تر به حق‌الزحمه خود می‌رسد. او سودی در ارزان‌سازیِ مخرب ندارد.

مثال واقعی: سناریوی آپارتمان ۵ طبقه و بحران میلگرد

برای اینکه موضوع کاملاً روشن شود، بیایید یک سناریوی واقعی را بررسی کنیم. فرض کنید در حال ساخت یک آپارتمان ۵ طبقه هستید و ناگهان قیمت میلگرد ۲۰٪ افزایش می‌یابد.

سناریوی الف) اگر قرارداد پیمانکاری (قیمت مقطوع) باشد:

پیمانکار شما متعهد شده بود ساختمان را متری ۱۰ میلیون تومان بسازد. حالا با گرانی میلگرد، محاسبات او بهم می‌ریزد و پروژه وارد ضرر می‌شود.

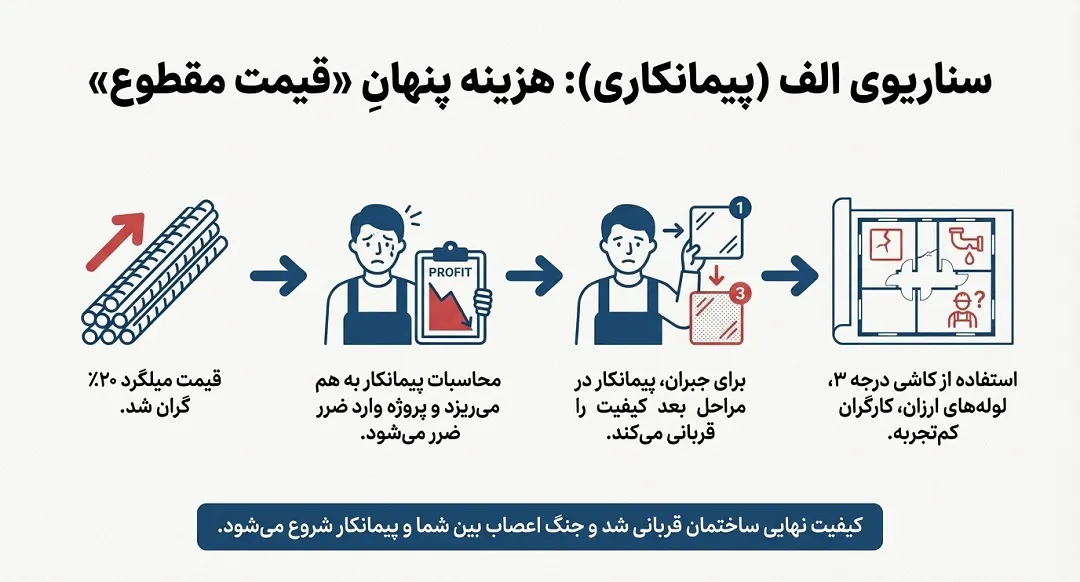

  • نتیجه احتمالی: پیمانکار برای جبران این ضرر، ممکن است در مراحل بعدی (مثل نازک‌کاری) از کاشی درجه ۳ به جای درجه ۱ استفاده کند، لوله‌های ارزان‌تر بخرد یا از کارگران کم‌تجربه استفاده کند. شما ممکن است متوجه نشوید، اما کیفیت نهایی ساختمان قربانی شده است. جنگ اعصاب بین شما و پیمانکار برای “اضافه کاری” و “تعدیل قیمت” شروع می‌شود.

تفاوت در سود و منافع پیمانکاری

سناریوی ب) اگر قرارداد مدیریت پیمان (MC) باشد:

مدیر پیمان با شما تماس می‌گیرد و می‌گوید: “قیمت میلگرد بالا رفته، فاکتور جدید این مبلغ است.”

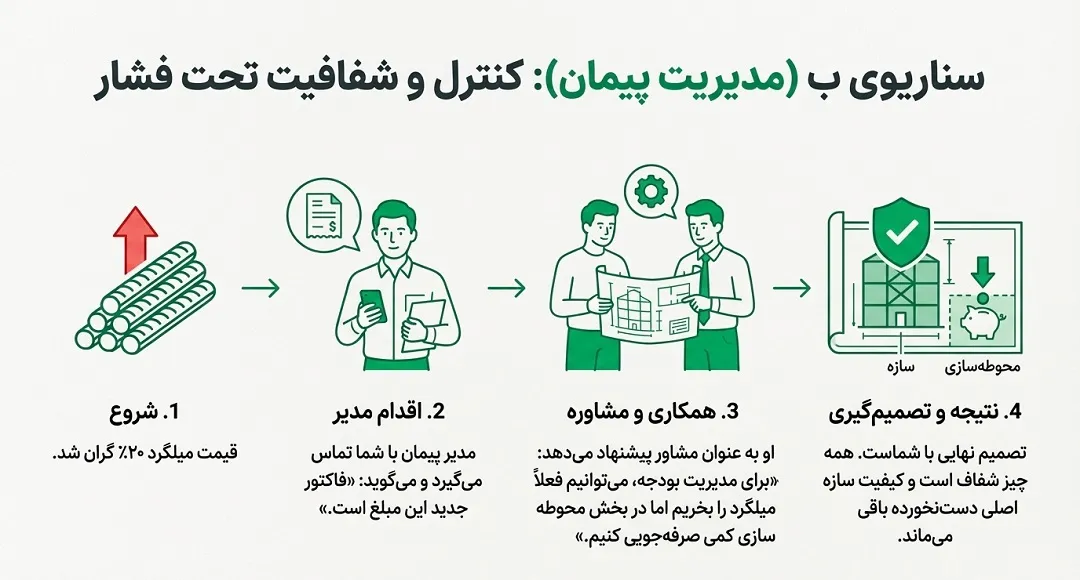

  • نتیجه احتمالی: همه چیز شفاف است. مدیر پیمان ضرری نمی‌کند، پس نیازی به دزدی از کیفیت ندارد. او به عنوان مشاور به شما پیشنهاد می‌دهد: “برای مدیریت بودجه، می‌توانیم فعلاً میلگرد را بخریم اما در بخش محوطه‌سازی کمی صرفه‌جویی کنیم.” تصمیم نهایی با شماست و کیفیت سازه اصلی دست‌خورد نمی‌ماند.

قرارداد مدیریت پیمان

جدول مقایسه سریع

ویژگیپیمانکاری عمومیمدیریت پیمان (MC)
نحوه پرداختمبلغ ثابت یا فهرست‌بهادرصدی از هزینه‌های اجرا (حق‌الزحمه)
مسئولیت خرید مصالحبا پیمانکار (معمولاً برند و قیمت شفاف نیست)خرید توسط مدیر، پرداخت مستقیم توسط کارفرما (شفافیت کامل)
ریسک مالیبیشتر بر دوش پیمانکار (خطر کاهش کیفیت)بر دوش کارفرما (تضمین کیفیت)
سرعت شروع پروژهکندتر (نیاز به تکمیل نقشه‌ها و مناقصه)سریع‌تر (امکان شروع همزمان با طراحی)
نقش مجریطرف قرارداد (فروشنده خدمات)شریک و امین کارفرما (عضو تیم کارفرما)

کتاب اصول حسابداری مالی پیشرفته (یوسف چکاه)

با رویکرد مالیاتی ، اجرایی و پروژه محور

کتاب اصول حسابداری پیشرفته یوسف چکاه

کی کدام را انتخاب کنیم؟

هیچ نسخه‌ی واحدی برای همه وجود ندارد، اما به عنوان یک قانون کلی:

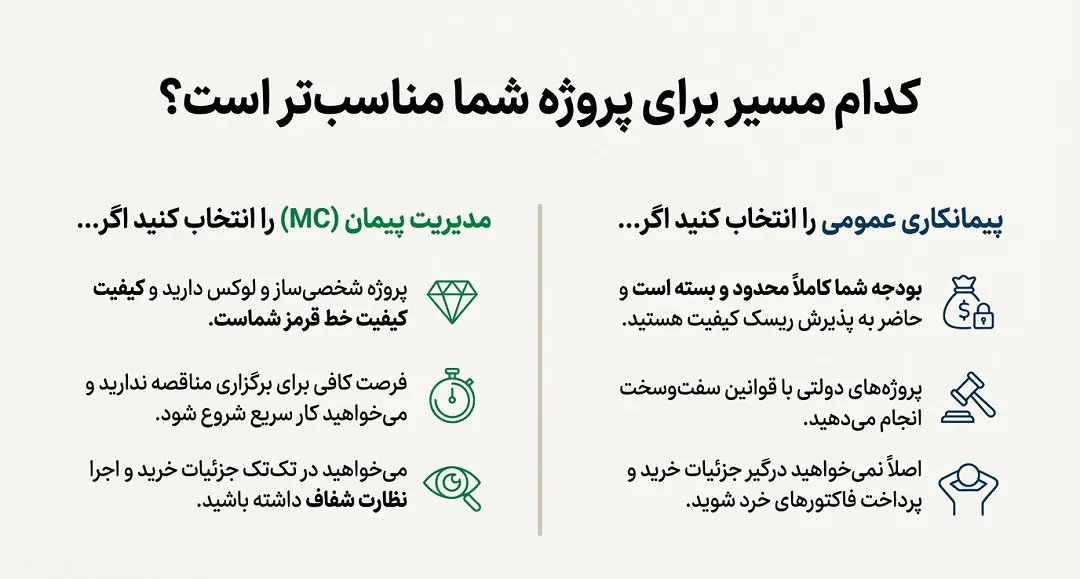

  • مدیریت پیمان (MC) را انتخاب کنید اگر: پروژه شخصی‌ساز و لوکس دارید، کیفیت خط قرمز شماست، فرصت کافی برای برگزاری مناقصه ندارید، و می‌خواهید در تک‌تک جزئیات خرید و اجرا نظارت شفاف داشته باشید.
  • پیمانکاری را انتخاب کنید اگر: بودجه شما کاملاً محدود و بسته است، پروژه‌های دولتی با قوانین سفت‌وسخت انجام می‌دهید، یا اصلاً نمی‌خواهید درگیر جزئیات خرید و پرداخت فاکتورهای خرد شوید.

تفاوت پیمان و مدیریت پیمان

سخن پایانی

انتخاب بین مدیریت پیمان و پیمانکاری، انتخاب بین “کنترل کامل با مسئولیت مالی” و “واگذاری مسئولیت با ریسک کیفیت” است. اگر هنوز شک دارید که کدام روش برای پروژه خاص شما مناسب‌تر است، پیشنهاد می‌کنیم قبل از امضای هر برگه‌ای، با یک مشاور حقوقی مهندسی مشورت کنید. یک تصمیم درست در شروع کار، ضامن آرامش شما تا لحظه تحویل کلید خواهد بود.

علاوه بر تفاوت‌های اجرایی، مباحث مالیاتی این دو روش نیز ظرافت‌های خاصی دارد. برای یادگیری عمیق‌تر، می‌توانید به صفحه مالیات بر ارزش افزوده در شرکت‌های پیمانکاری مراجعه کنید.

انتخاب بین پیمانکاری و مدیریت پیمان

پرسش‌های متداول

۱. آیا مدیریت پیمان همیشه ارزان‌تر از پیمانکاری تمام می‌شود؟

لزوماً خیر، اما “واقعی‌تر” است. در پیمانکاری، پیمانکار معمولاً مبلغی را به عنوان “ضریب بالاسری و سود” (Overhead & Profit) روی قیمت‌ها می‌کشد تا ریسک‌های خود را پوشش دهد. در مدیریت پیمان، شما این حاشیه سود پنهان را نمی‌پردازید و فقط هزینه واقعی + درصد مدیریت را می‌دهید. اگر پروژه خوب مدیریت شود، مدیریت پیمان معمولاً ۱۰ تا ۱۵ درصد ارزان‌تر تمام می‌شود.

۲. اگر مدیر پیمان با فروشندگان مصالح تبانی کند چه؟

این یکی از دغدغه‌های اصلی کارفرمایان است. برای جلوگیری از این مشکل، در قرارداد قید می‌شود که تمام فاکتورها باید “رسمی” باشند و خریدها با “استعلام از حداقل ۳ فروشنده” و تایید نهایی کارفرما انجام شود. چون پول مستقیم از حساب شما خارج می‌شود، کنترل کامل روی قیمت‌ها دارید.

۳. آیا برای پروژه‌های کوچک (مثل بازسازی یک واحد) هم مدیریت پیمان به‌صرفه است؟

بستگی دارد. معمولاً برای پروژه‌های خیلی کوچک، حق‌الزحمه مدیر پیمان ممکن است عدد جذابی برای مهندسین نباشد یا برای شما توجیه اقتصادی نداشته باشد. مدیریت پیمان بیشتر برای ساخت آپارتمان‌ها، ویلاها و پروژه‌هایی با گردش مالی متوسط به بالا پیشنهاد می‌شود.
